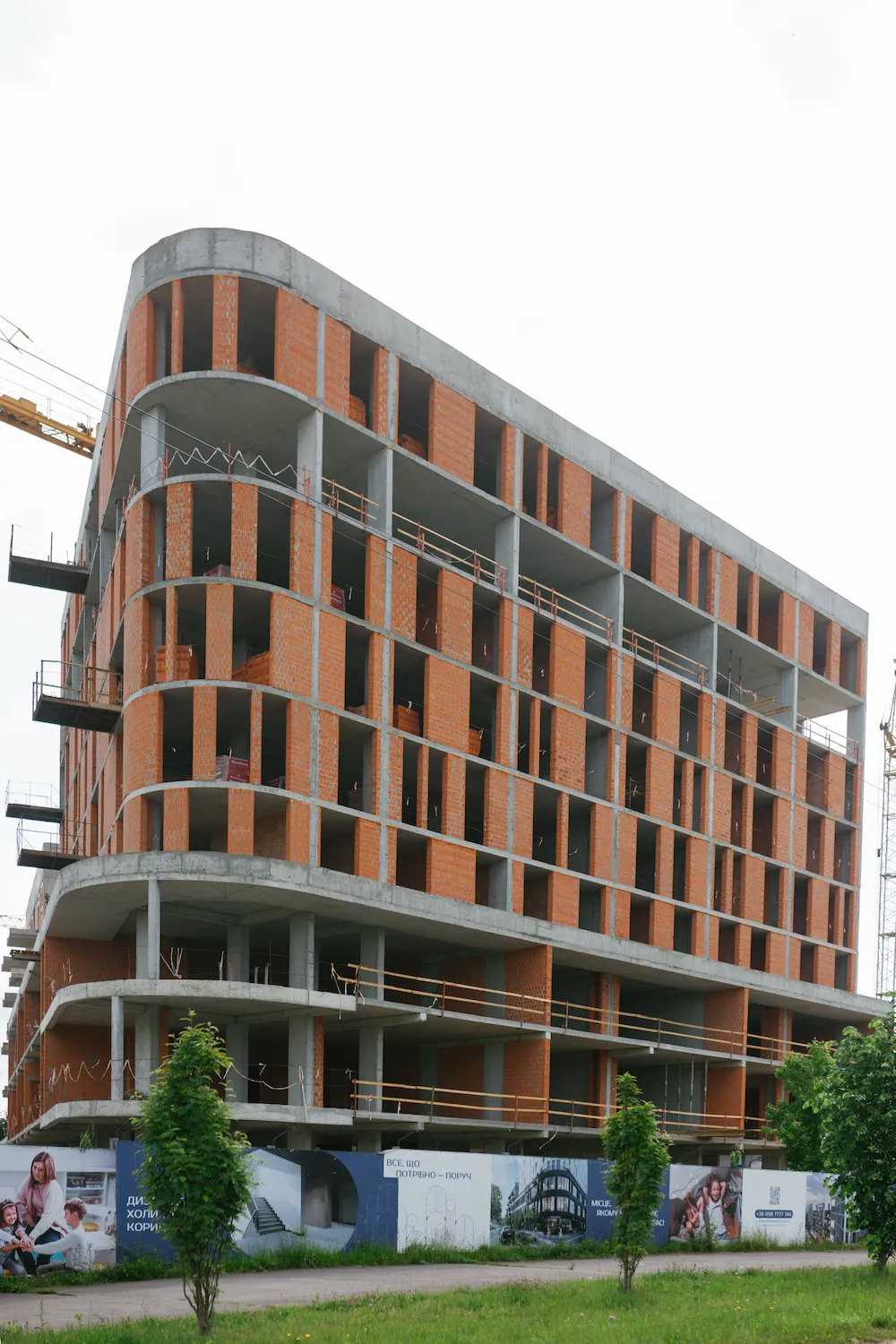

Хід будівництва житлового комплексу Felicity за травень:
Секції 1.3–1.4

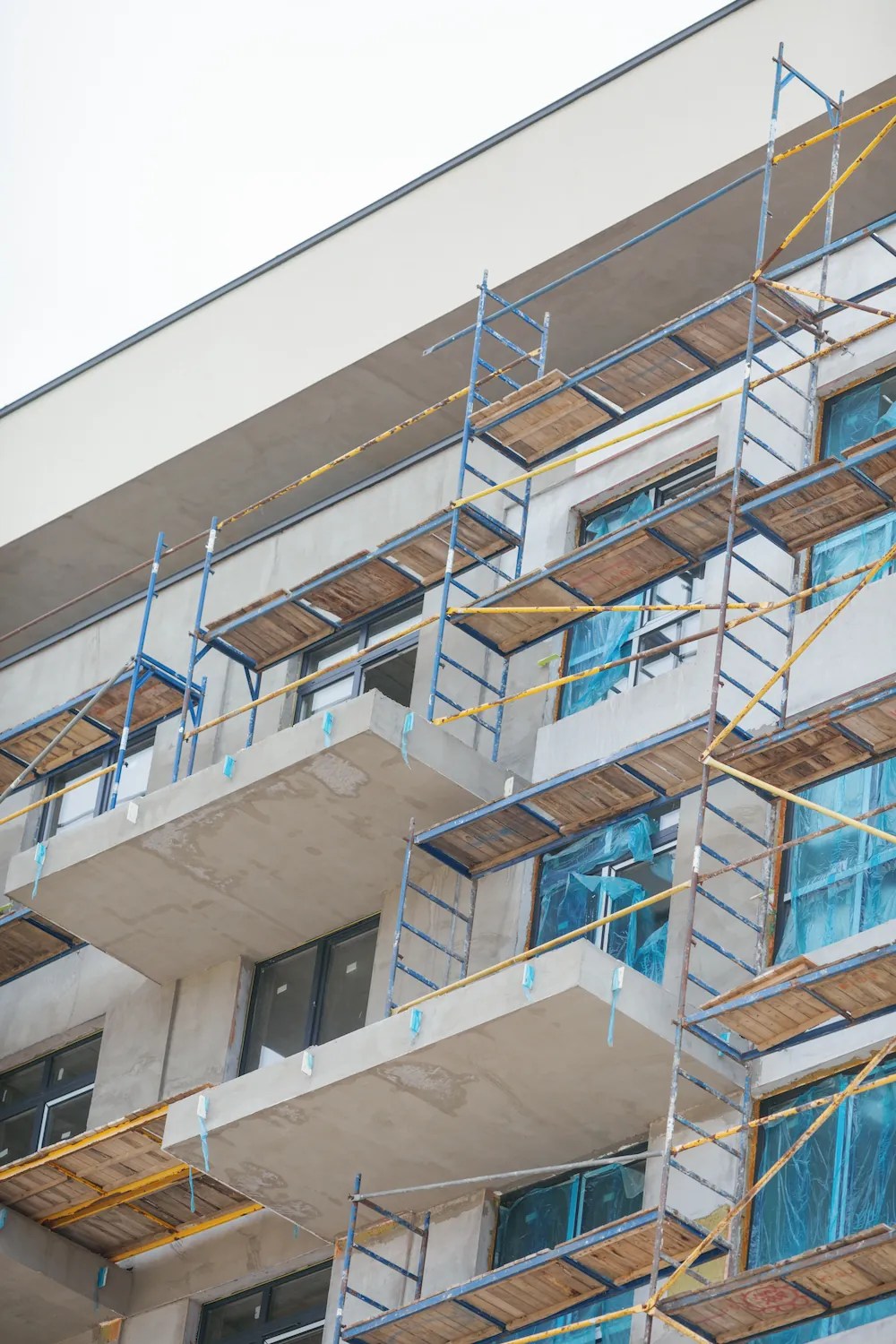

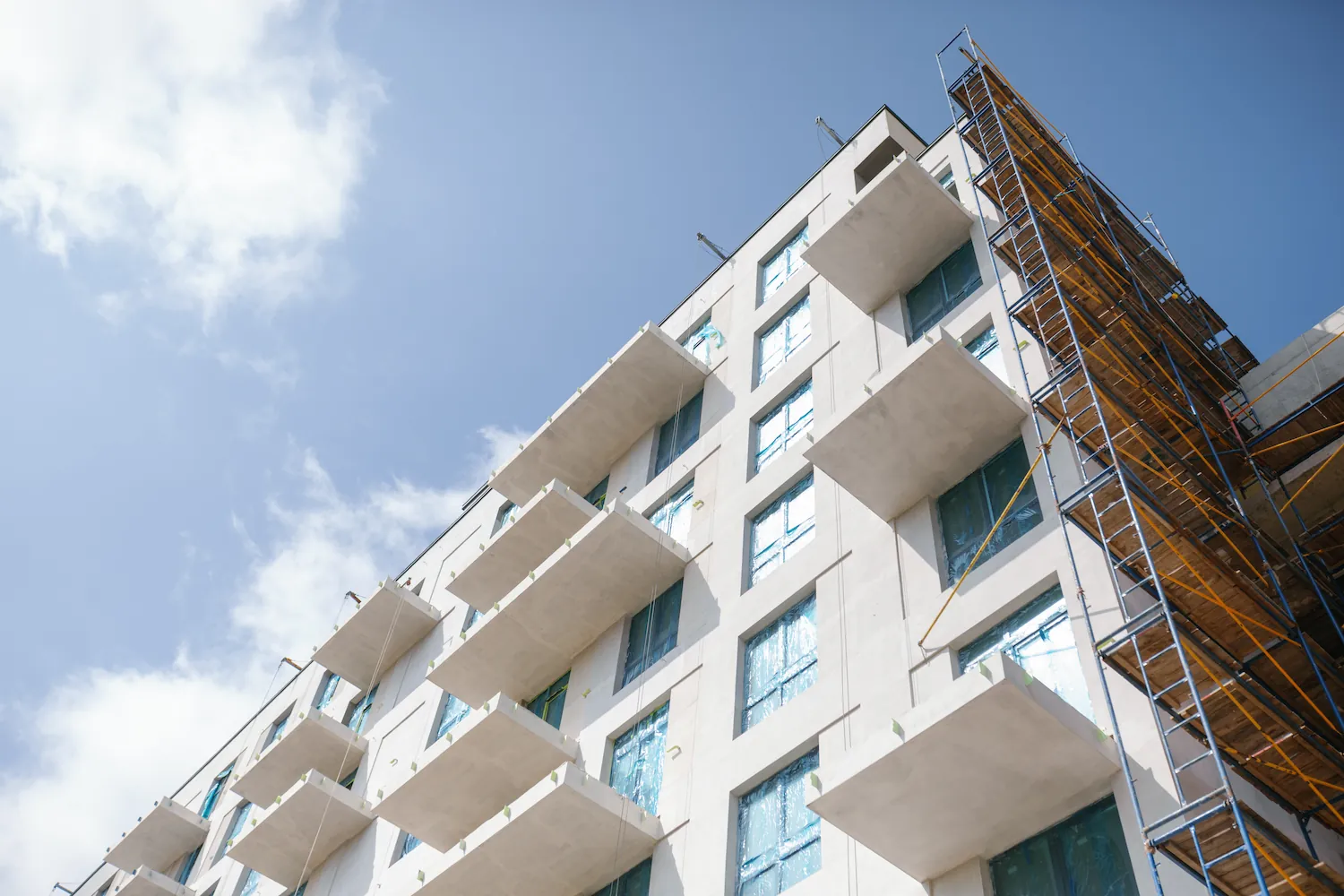

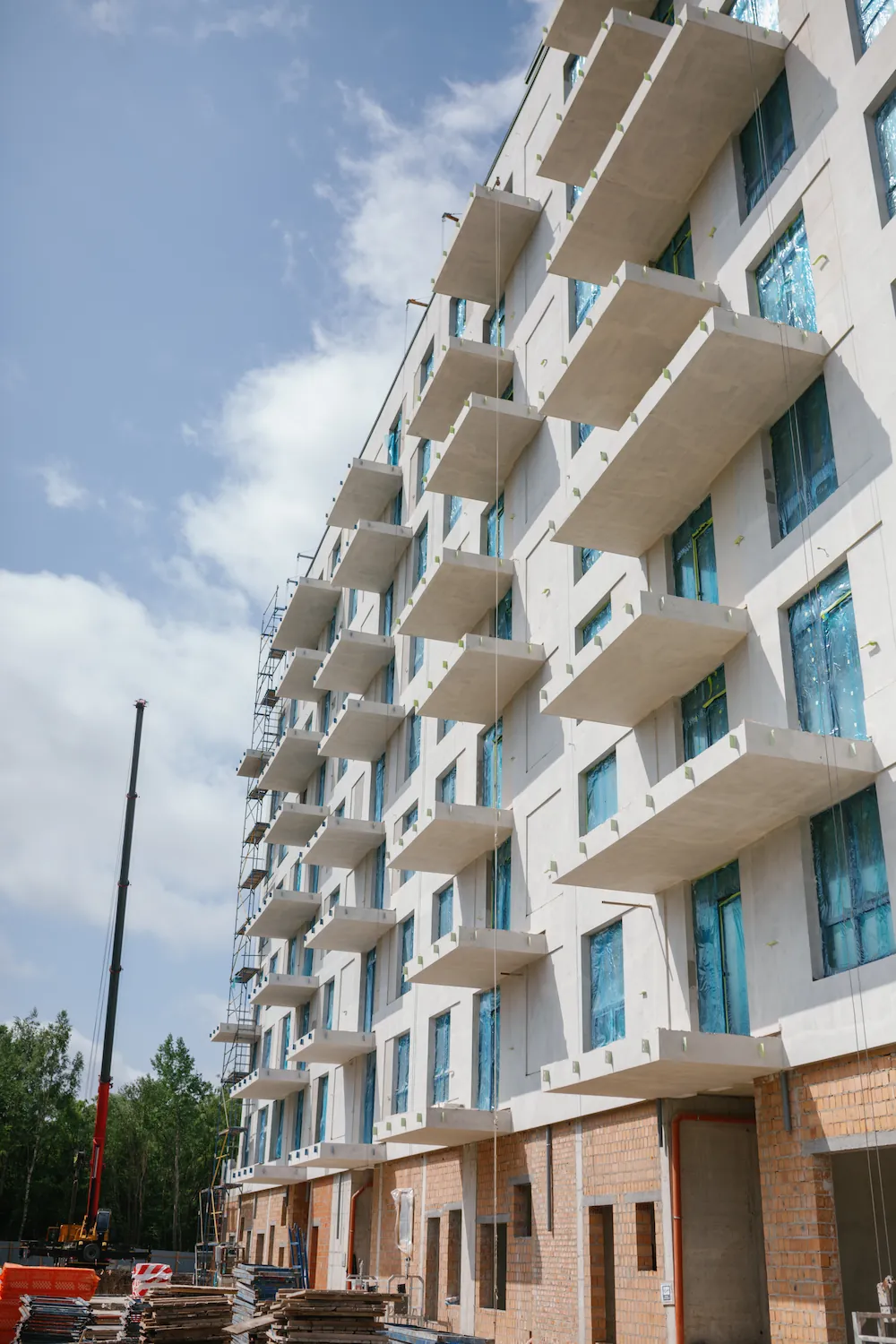

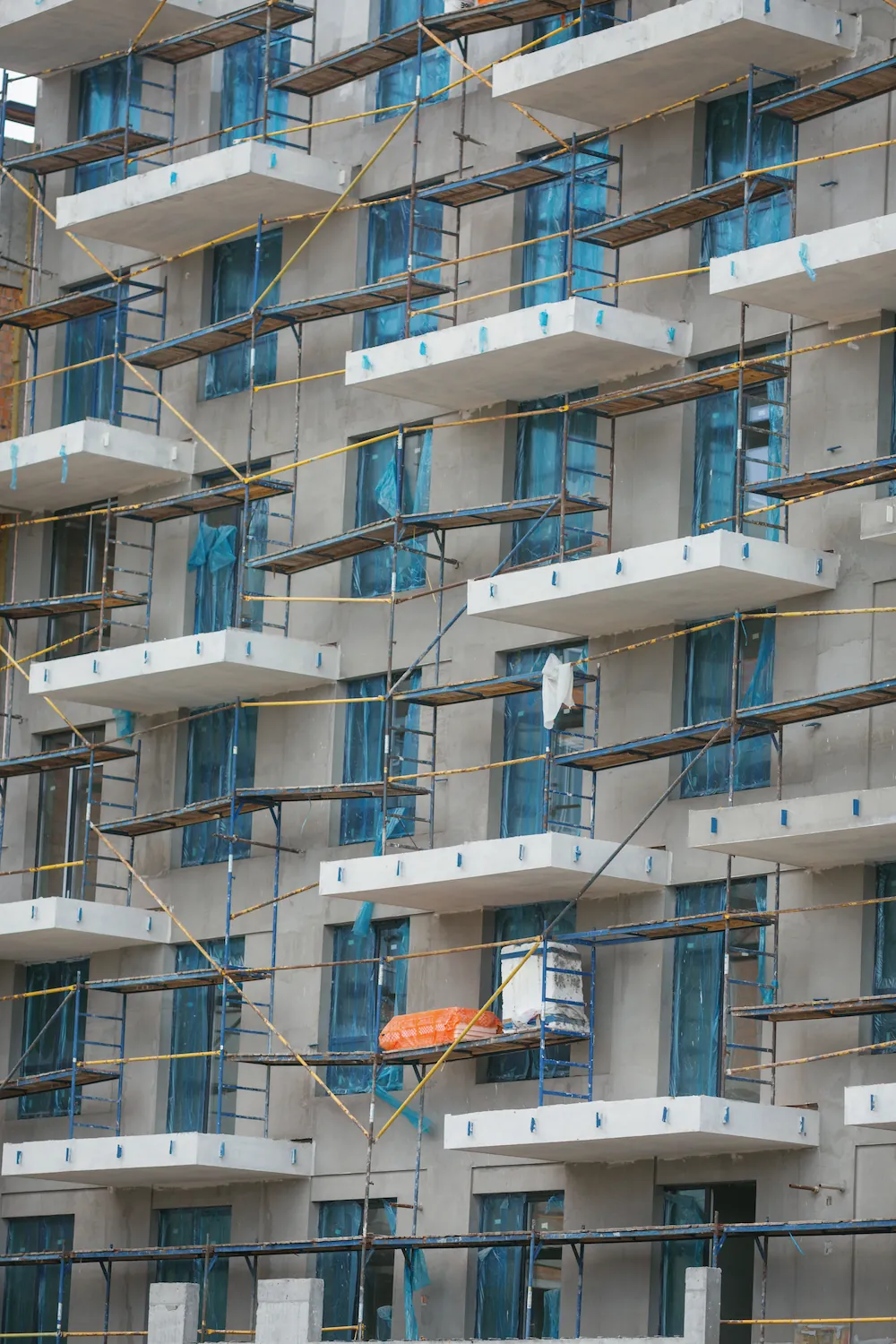

– Триває влаштування мокрого фасаду
– Завершено монтаж мереж водопостачання та опалення в квартирах
– Завершено засипку покрівлі митим гравієм
– Завершено монтаж накривок парапетів та коминів

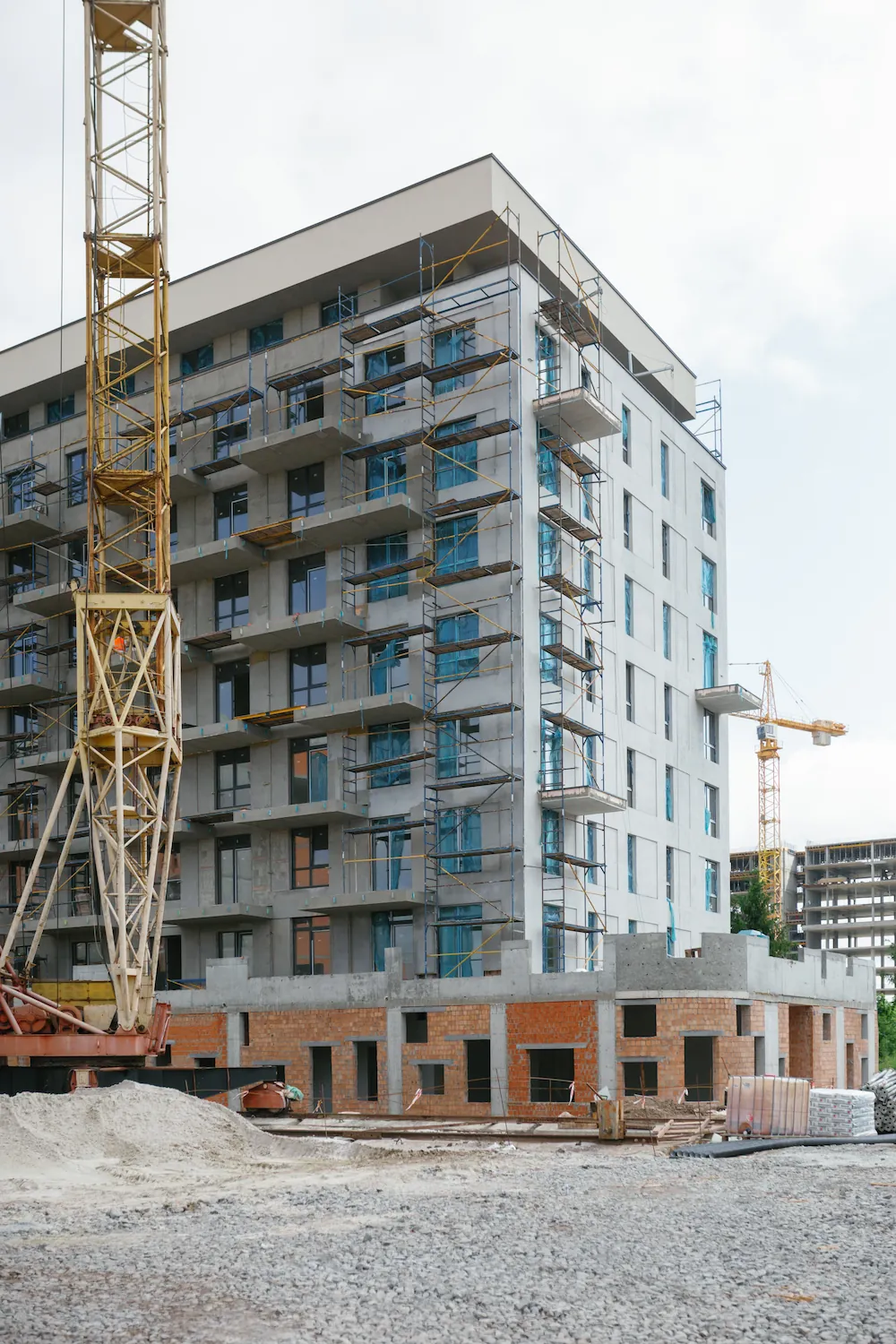

– Триває влаштування стяжок у квартирах та МЗК
– Триває влаштування стяжок балконів

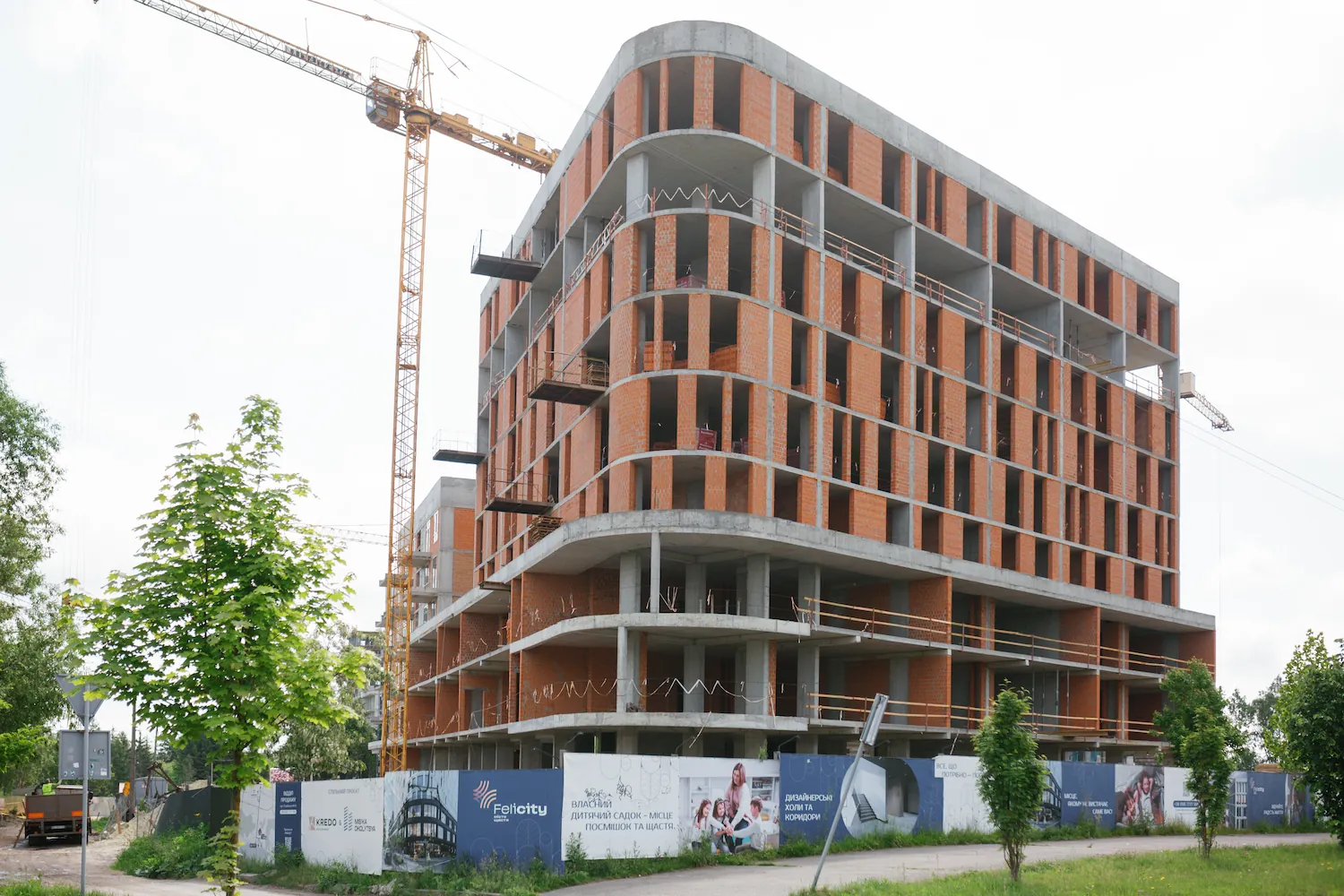

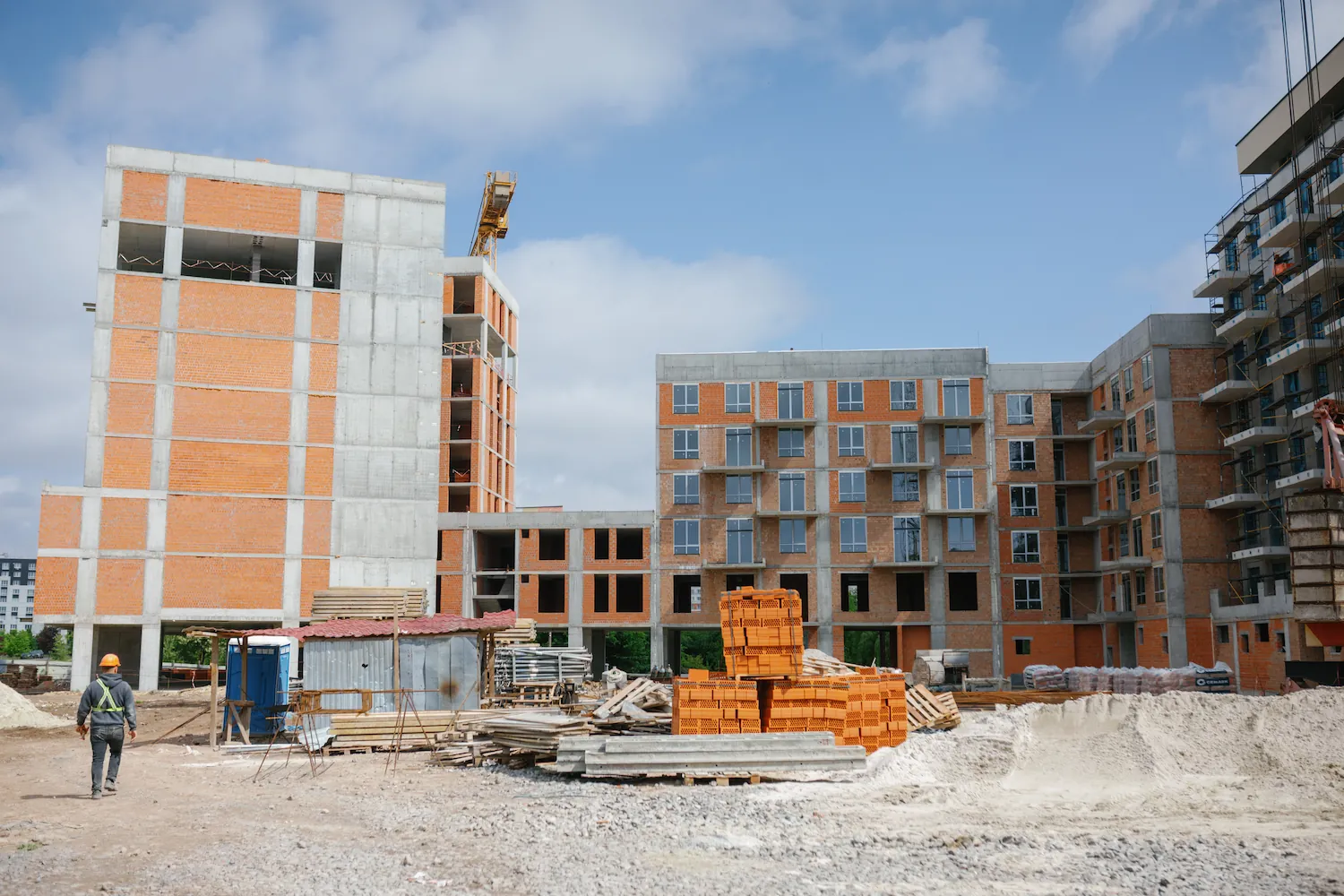

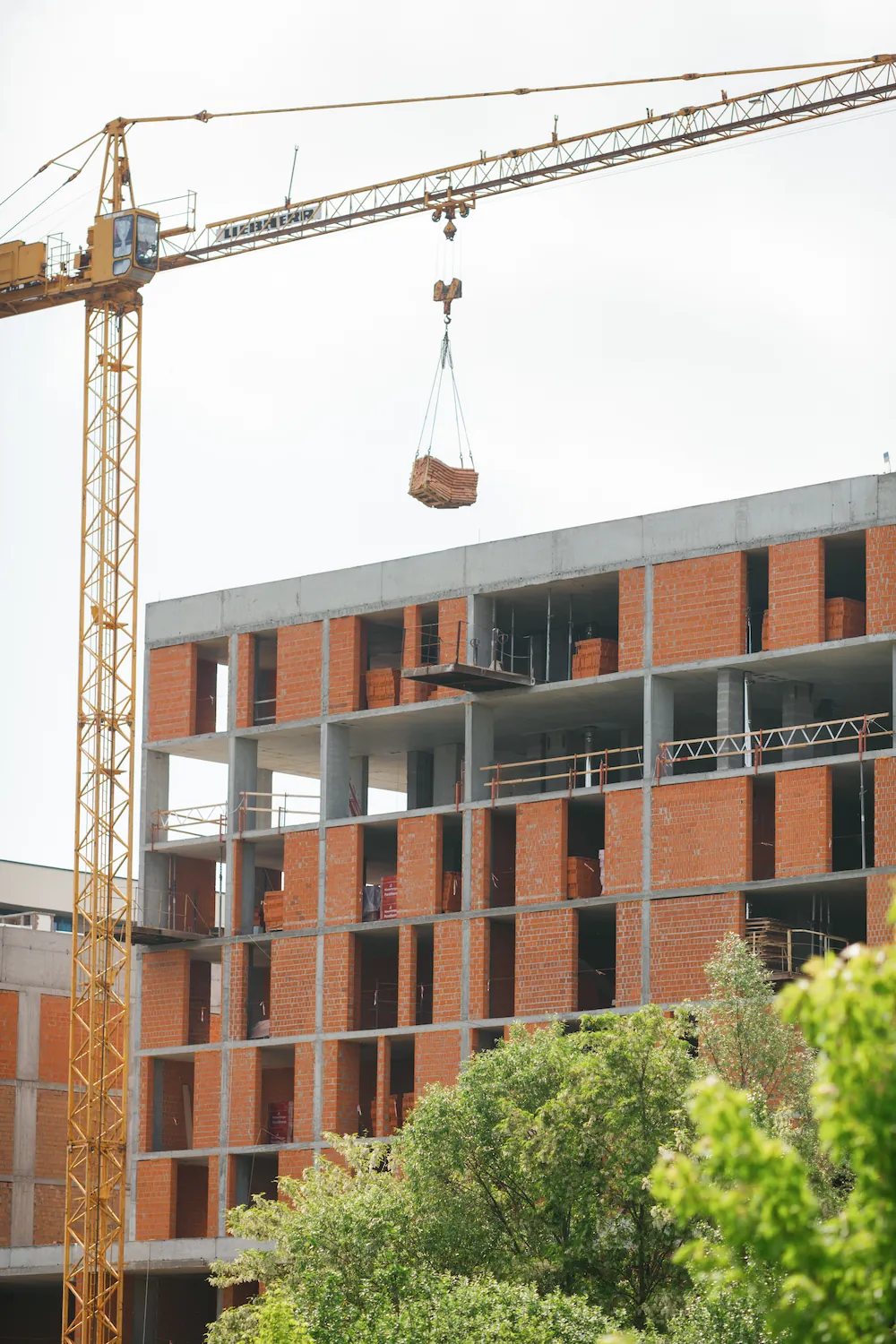

– Початок цегляної кладки підсобних приміщень паркінгу — 01.06.2026

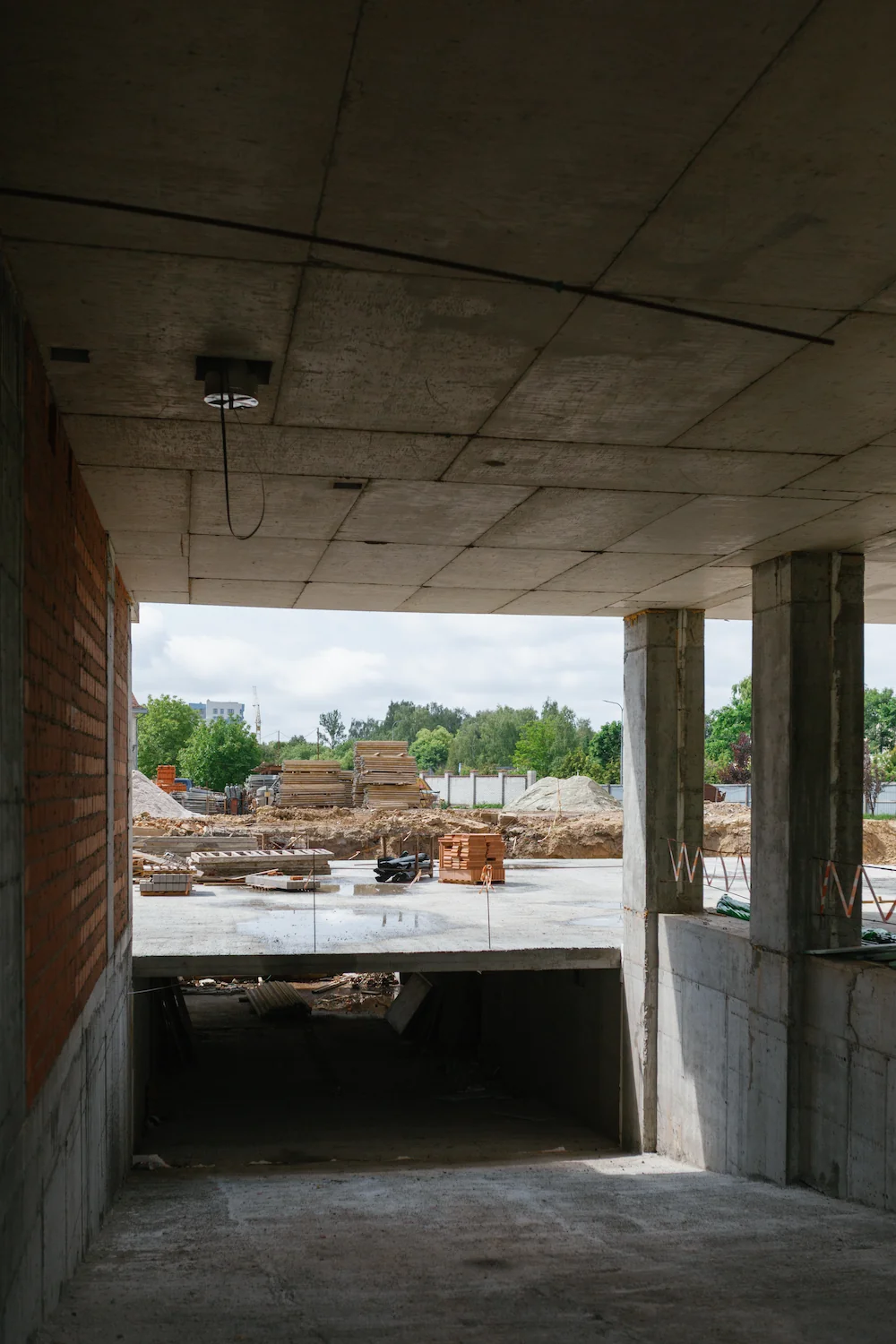

– Виконується бетонування вертикальних конструкцій виїзду з паркінгу (с.1.4)
Секції 1.1–1.2

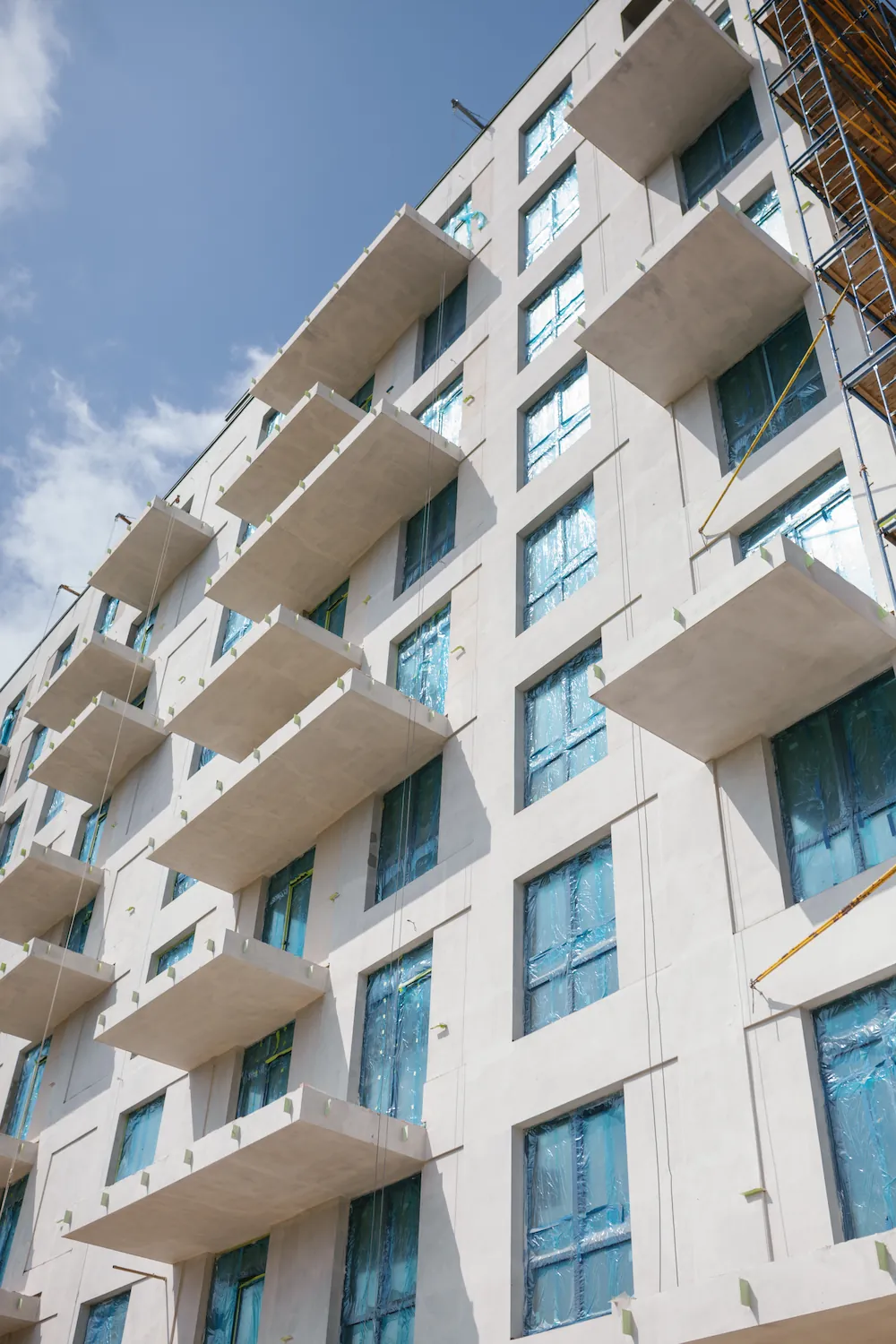

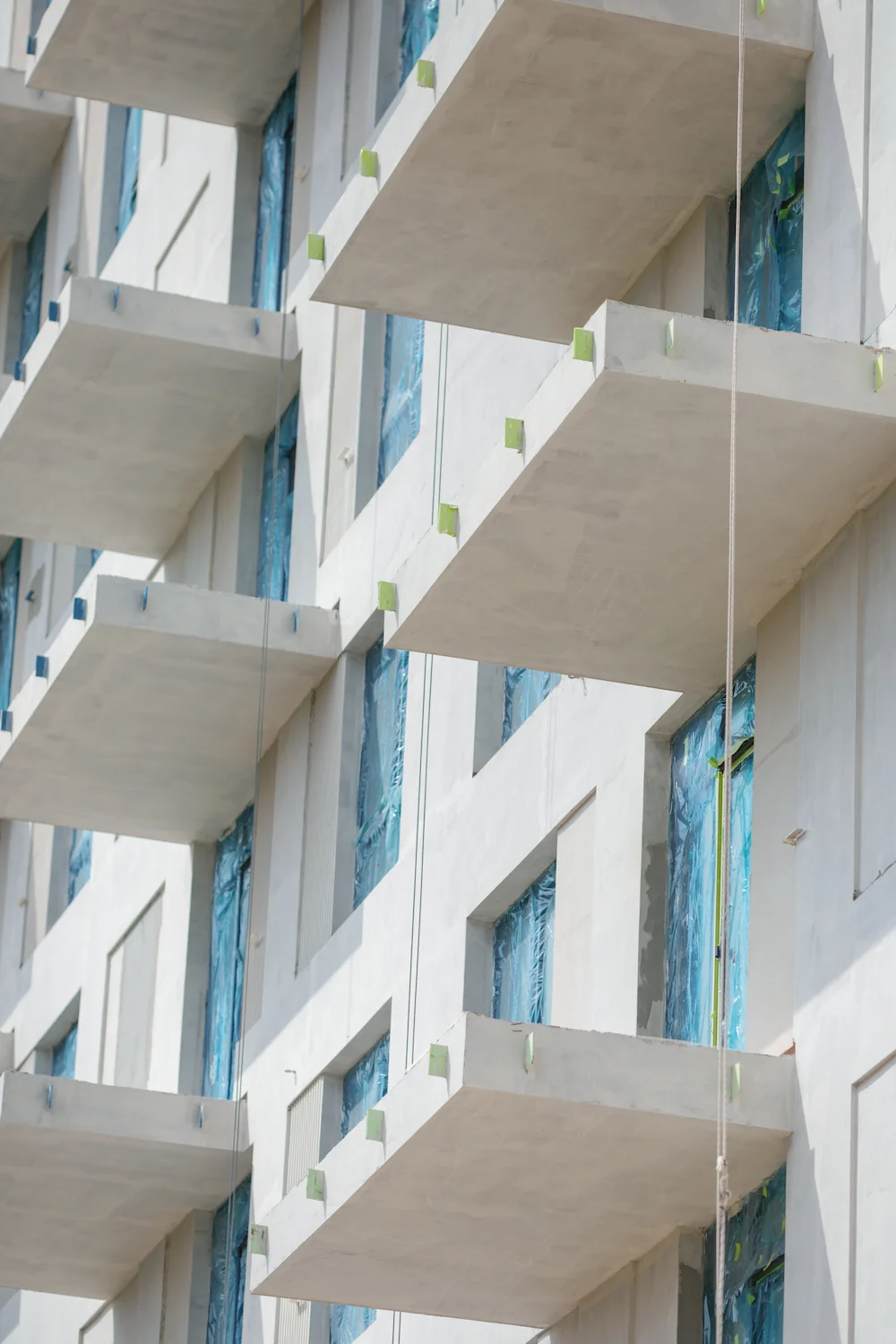

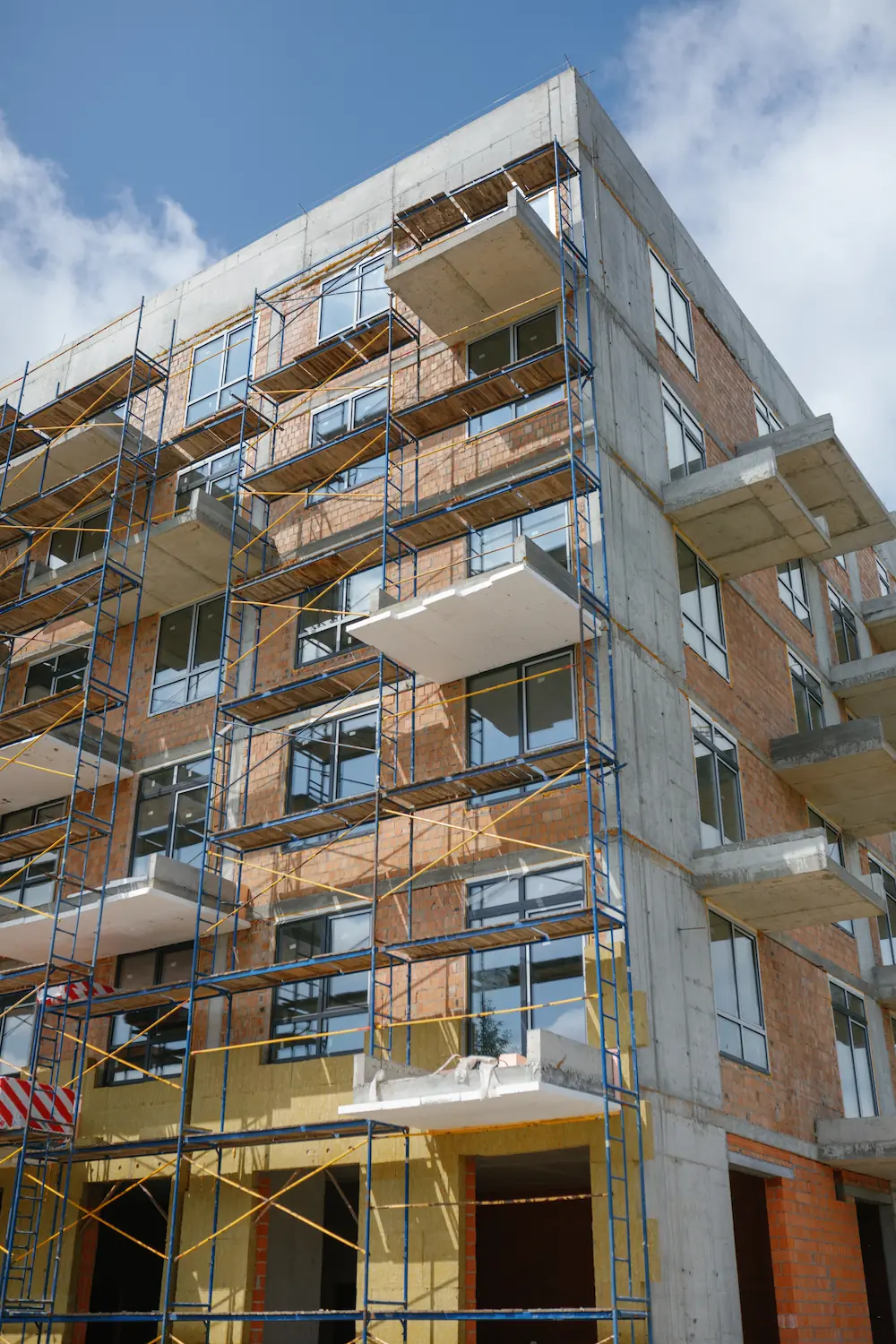

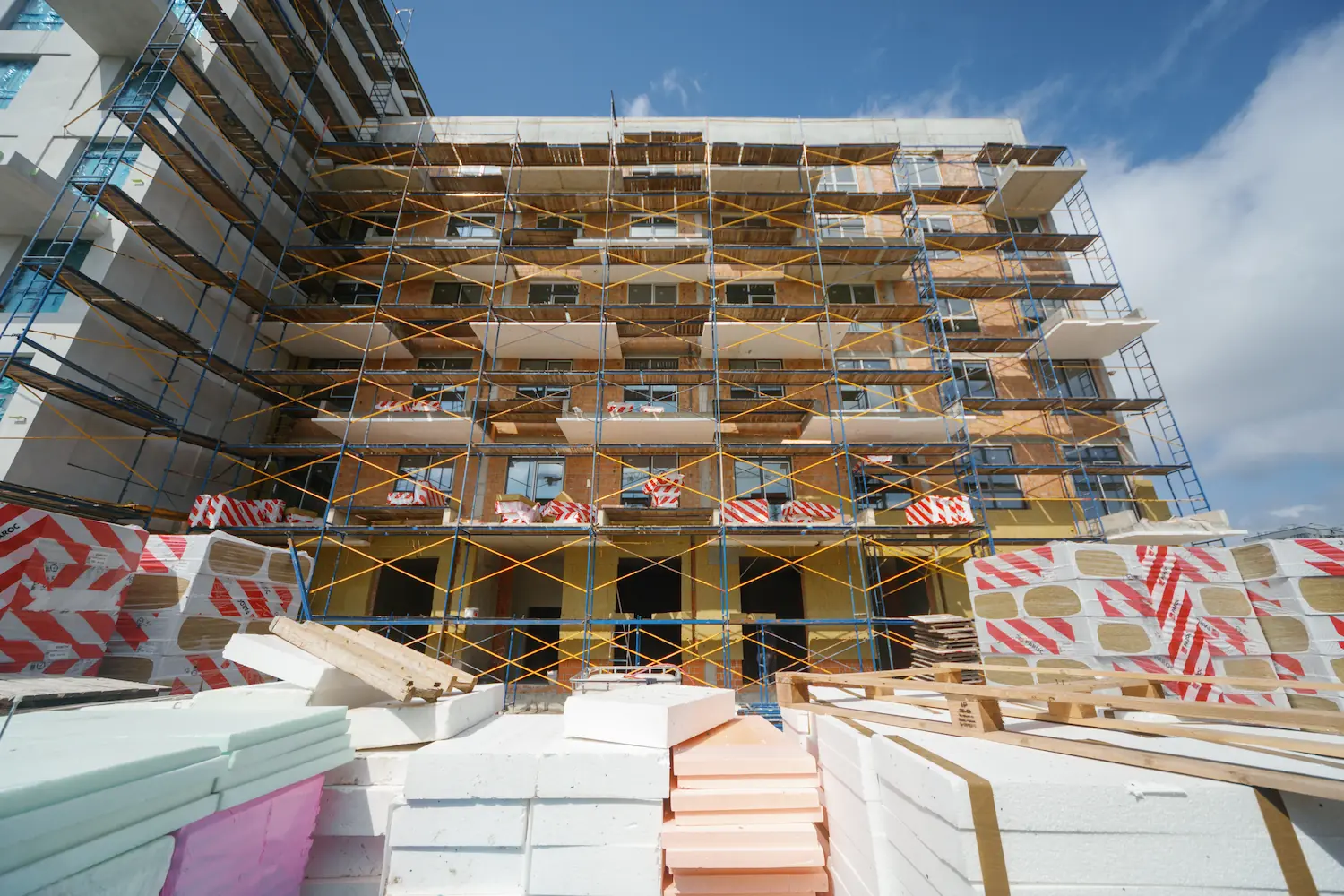

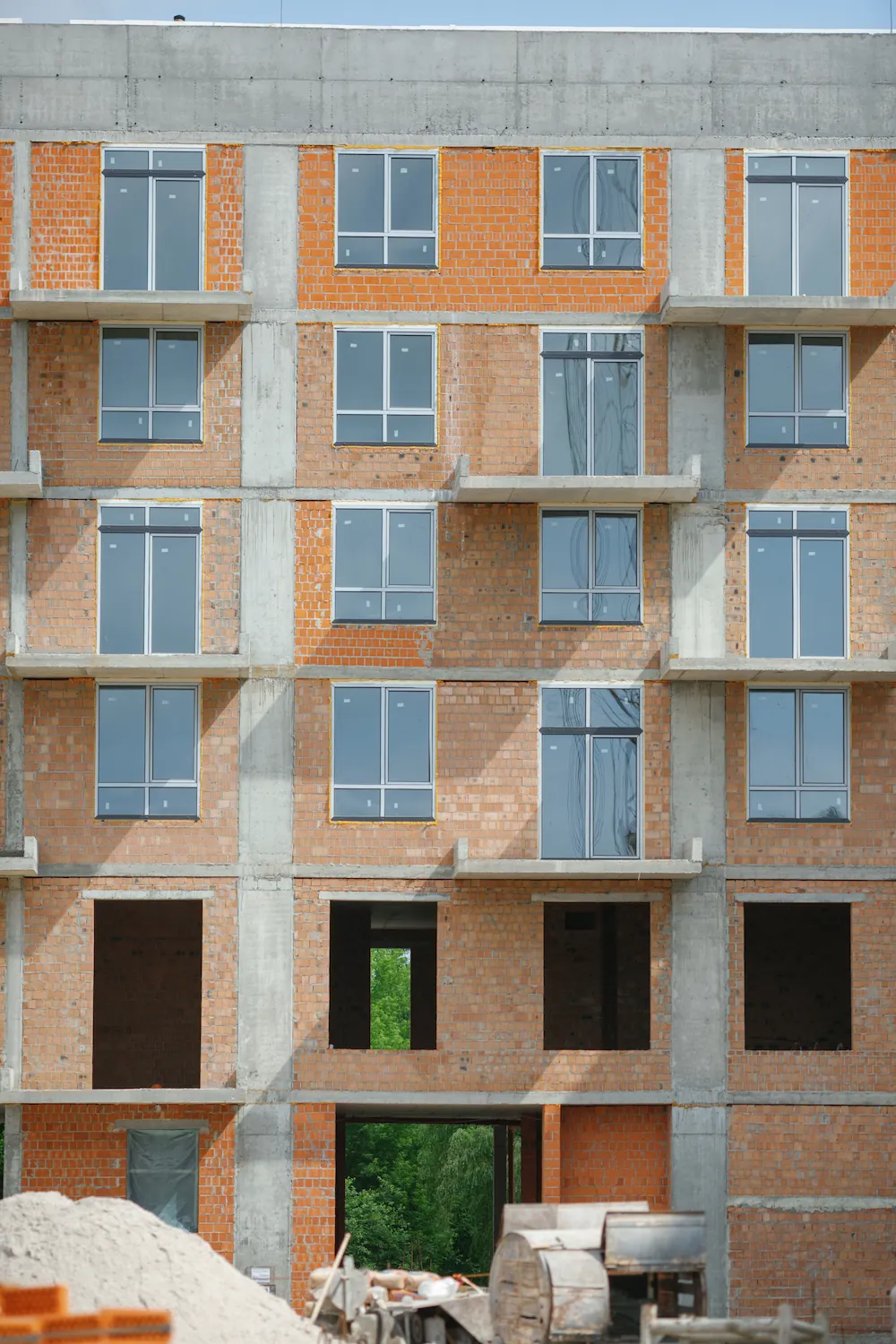

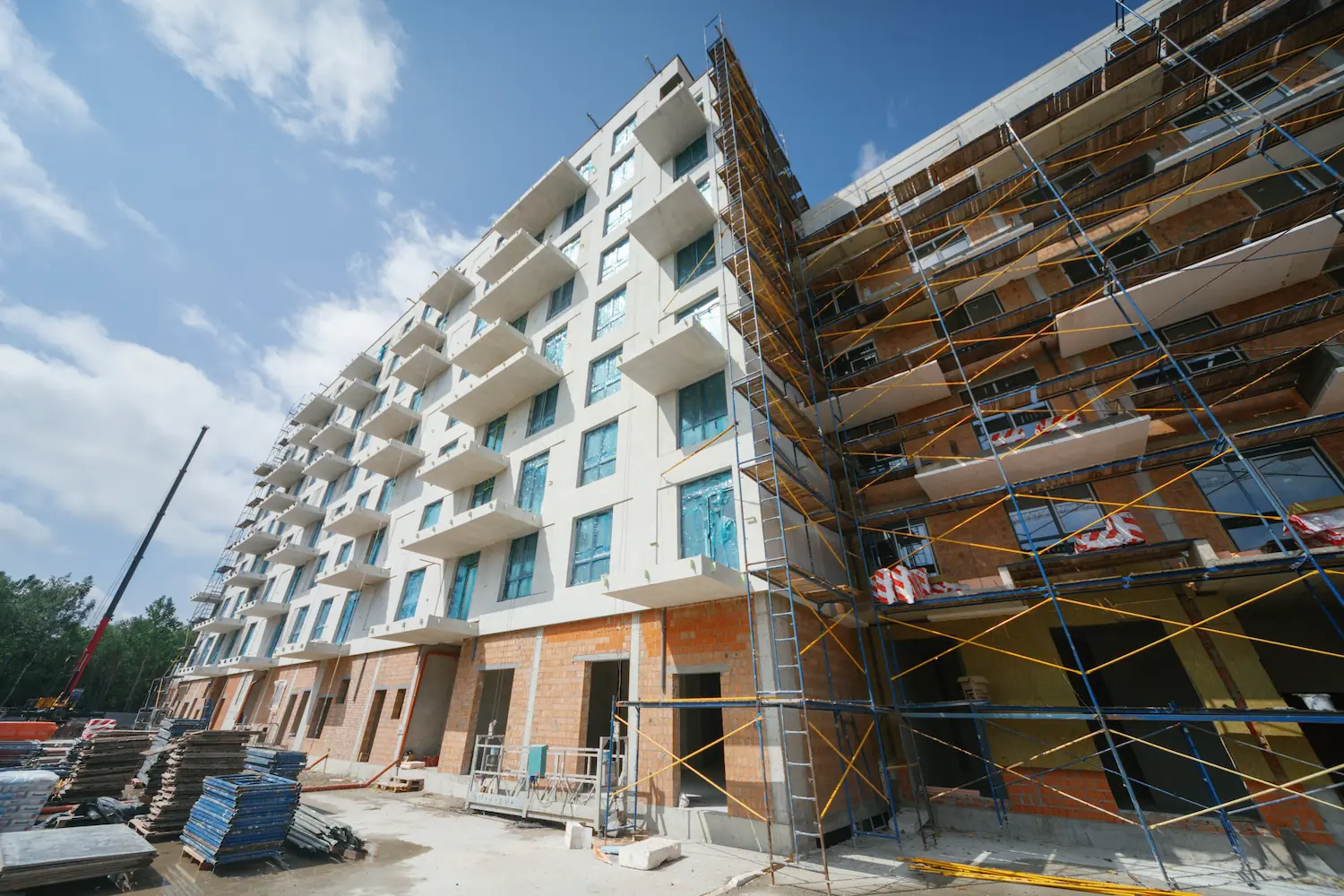

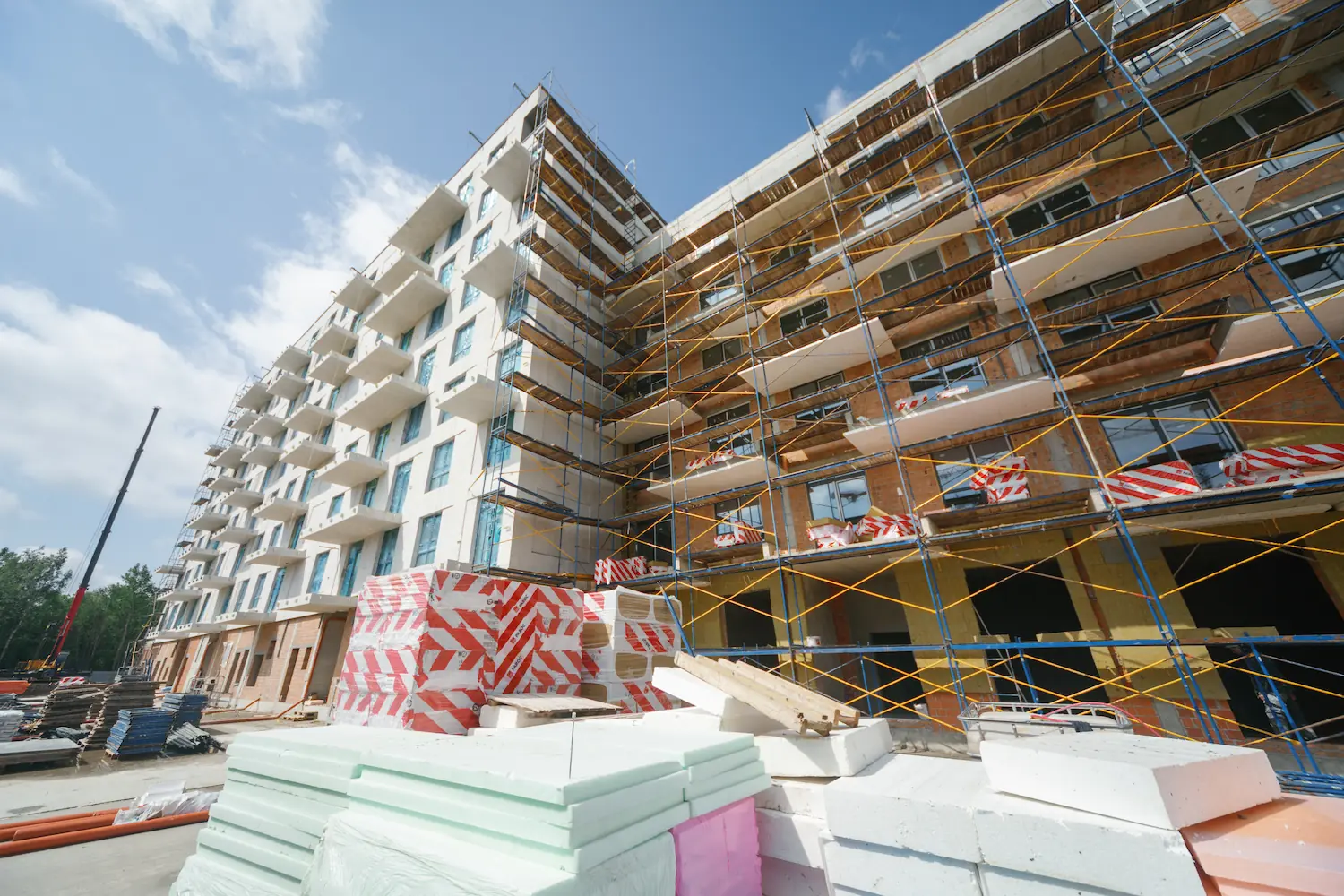

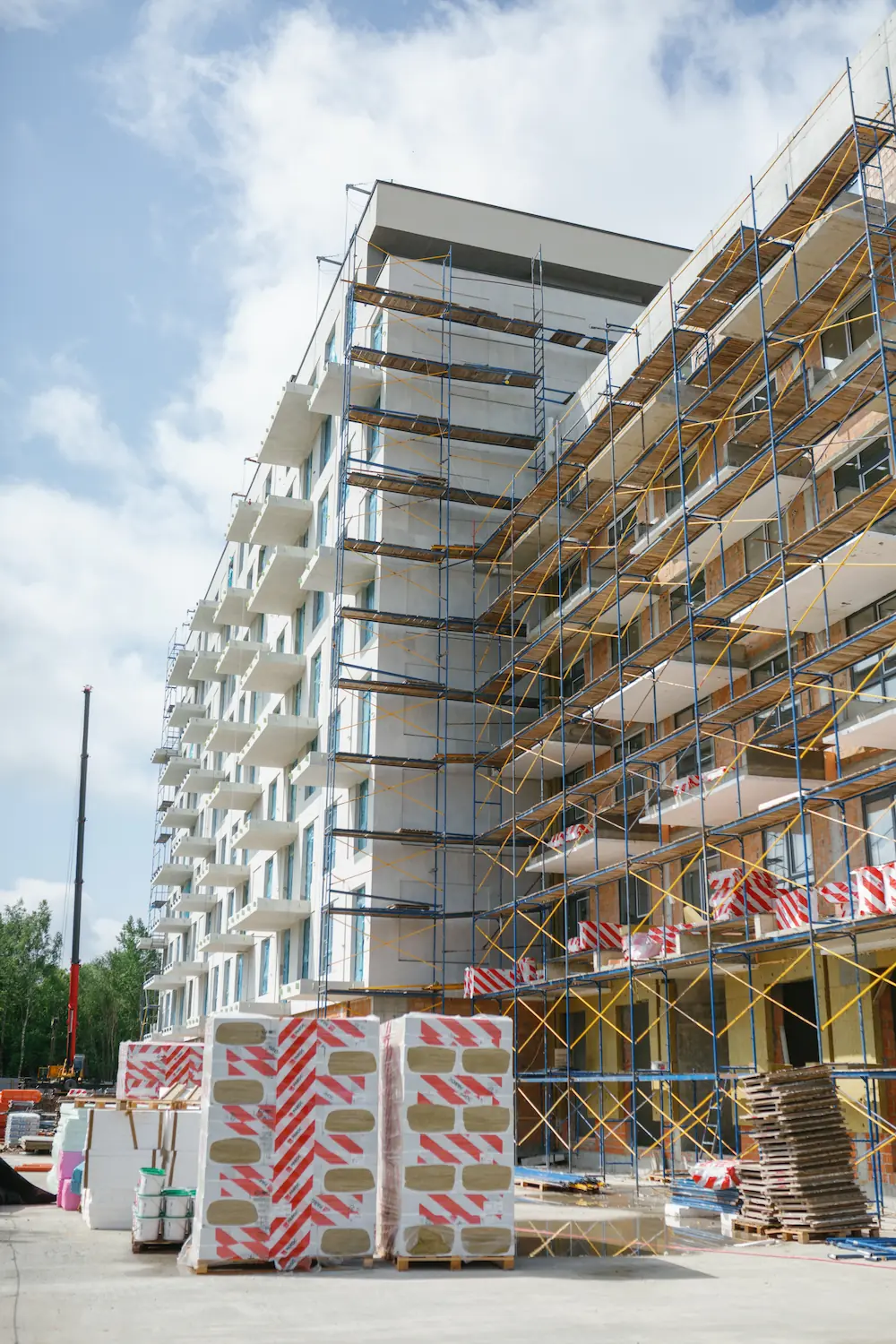

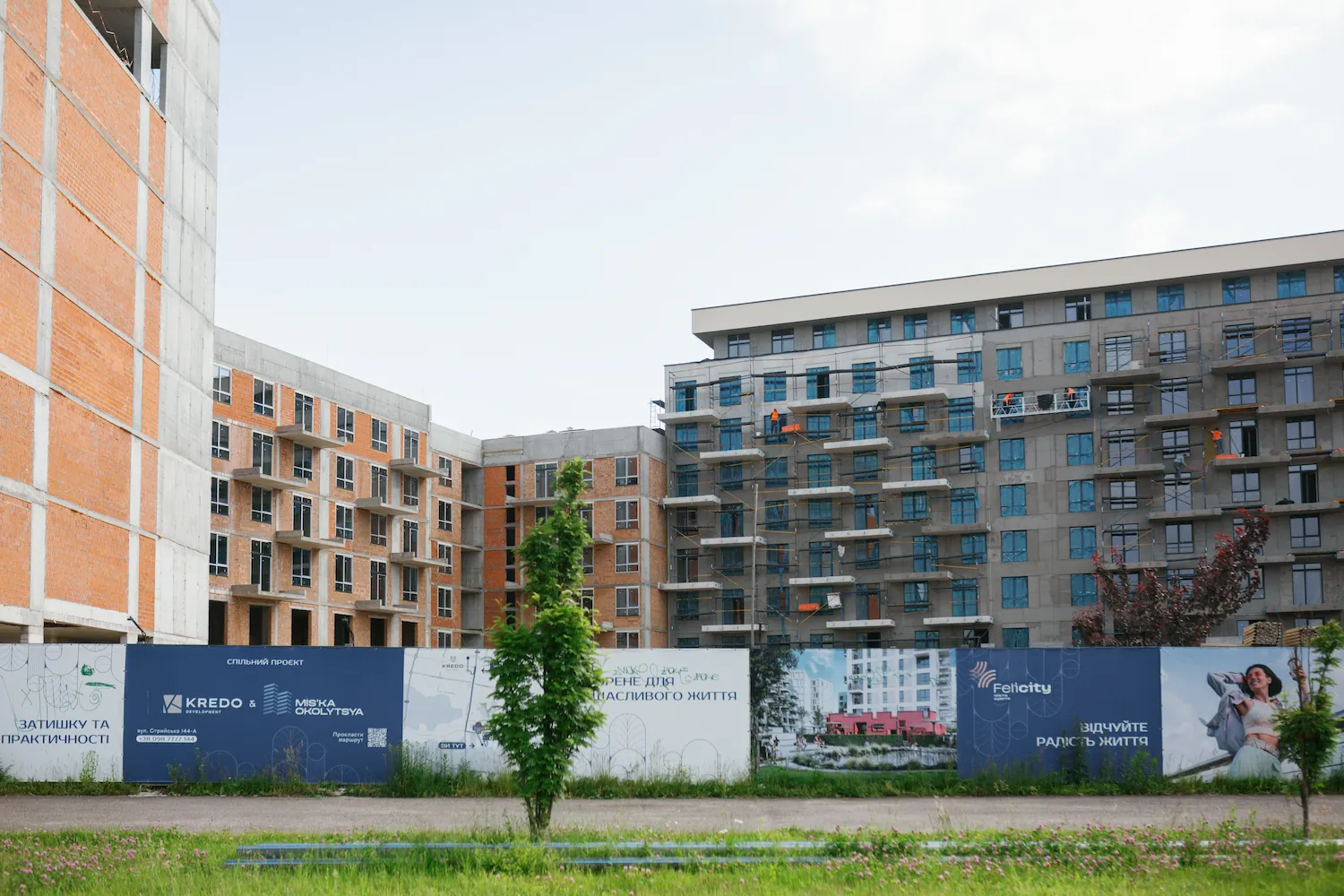

– Розпочато утеплення фасаду (с.1.2)

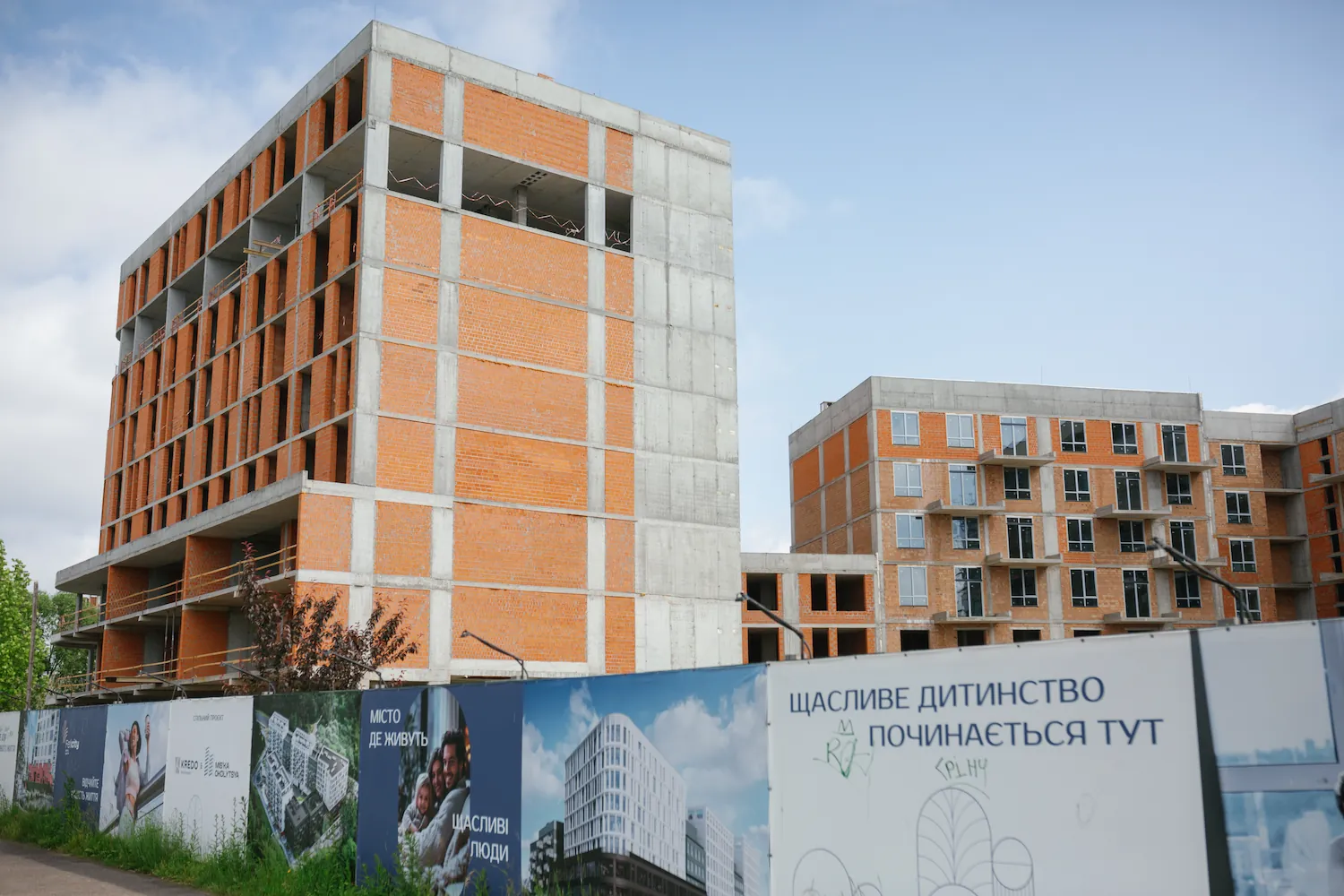

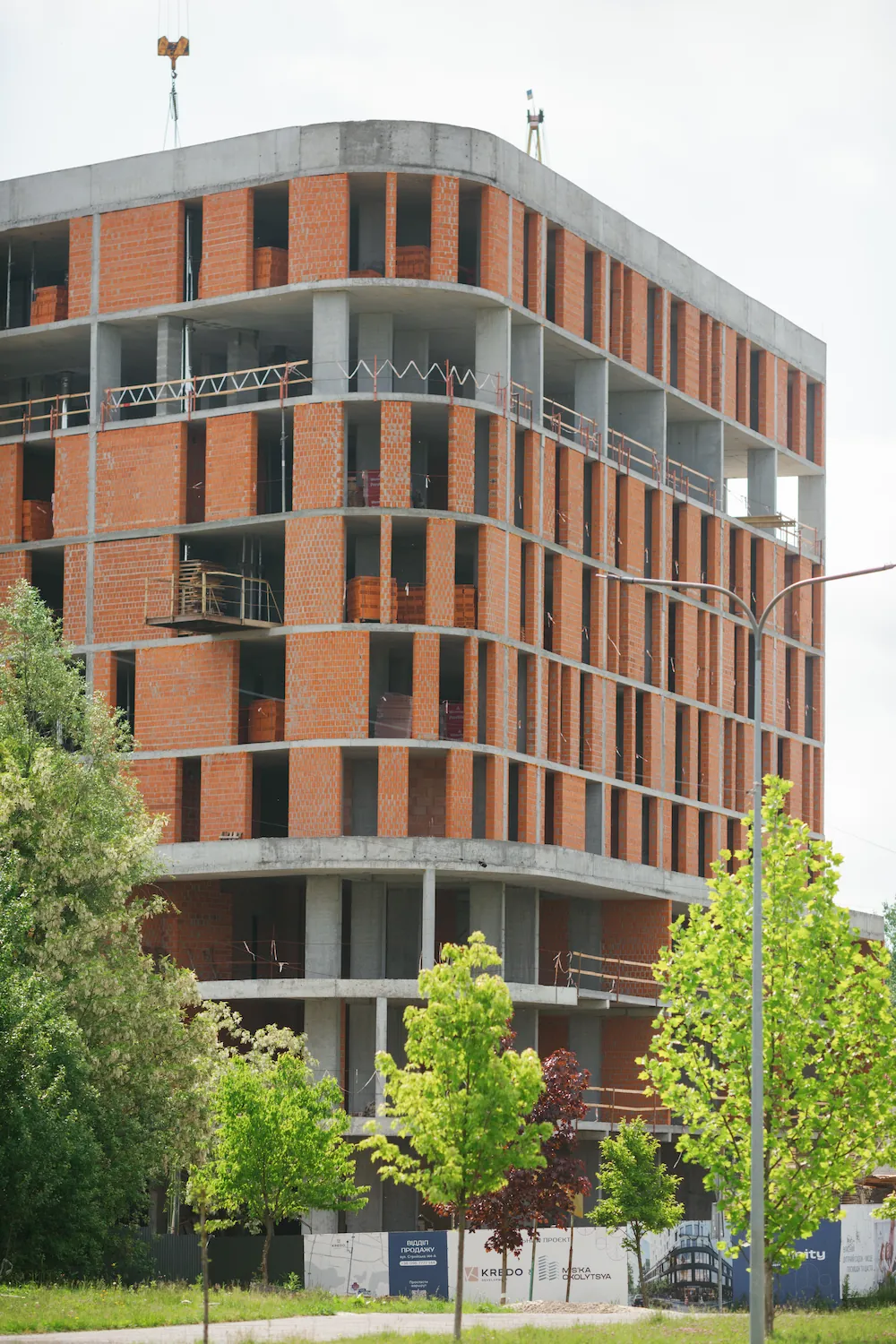

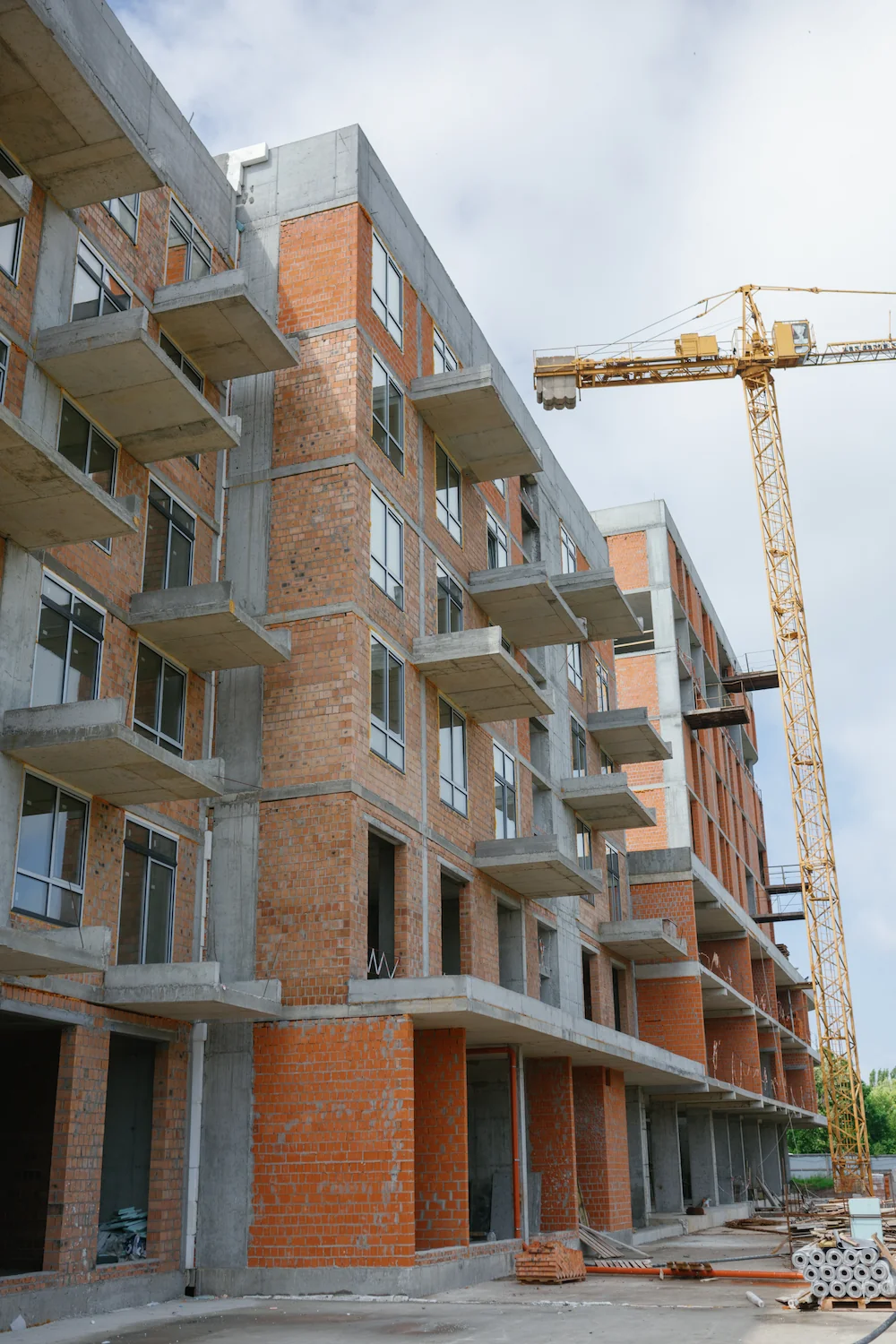

– Завершено цегляну кладку стін та перегородок у квартирах

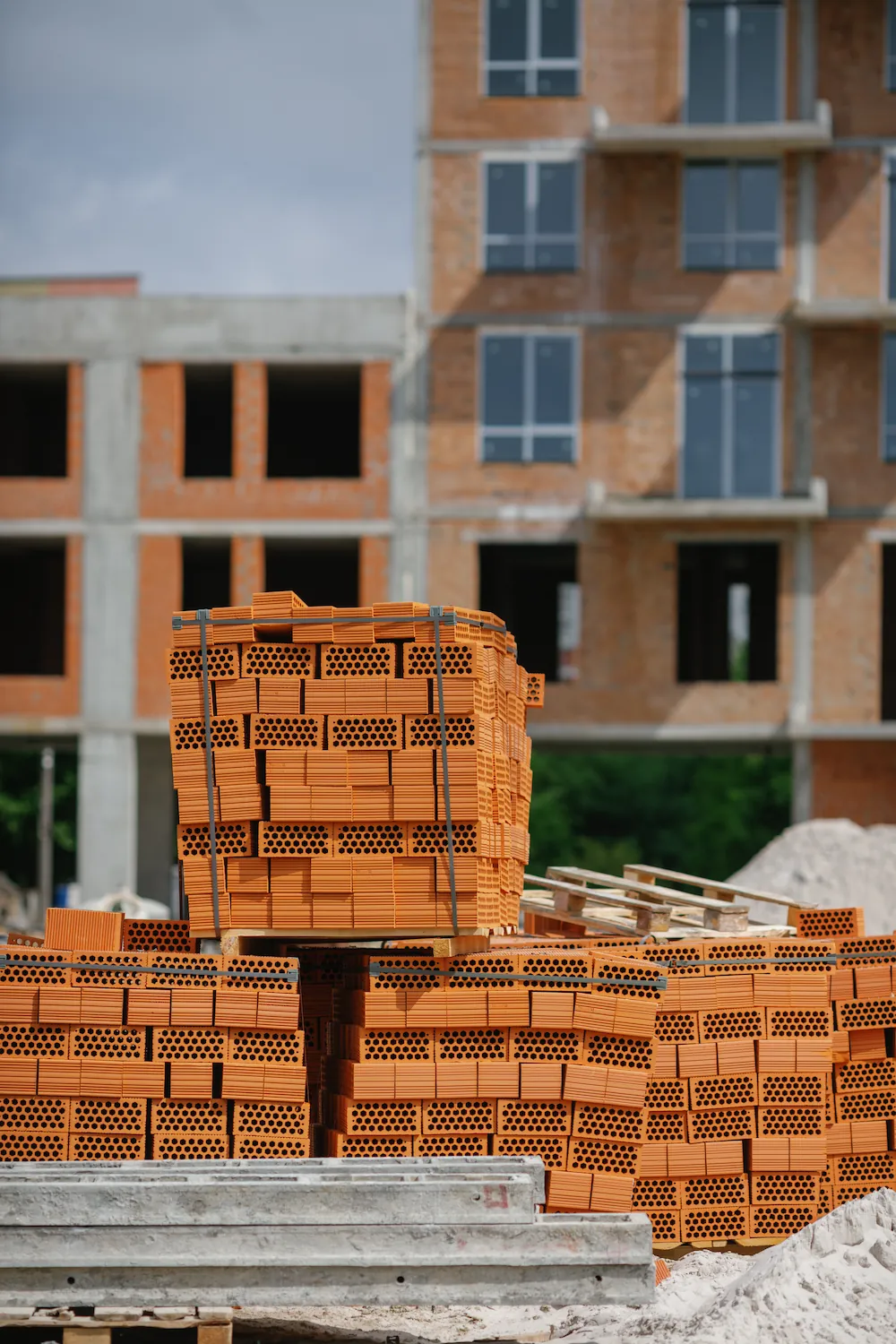

– Триває цегляна кладка в комерційних приміщеннях
– Засипка покрівлі: с.1.2 — завершено, с.1.1 — триває
– Триває утеплення парапетів та коминів
– Тинькування стін у квартирах — на завершальному етапі
– Виконано гідроізоляцію стін паркінгу
– Триває монтаж стояків каналізації

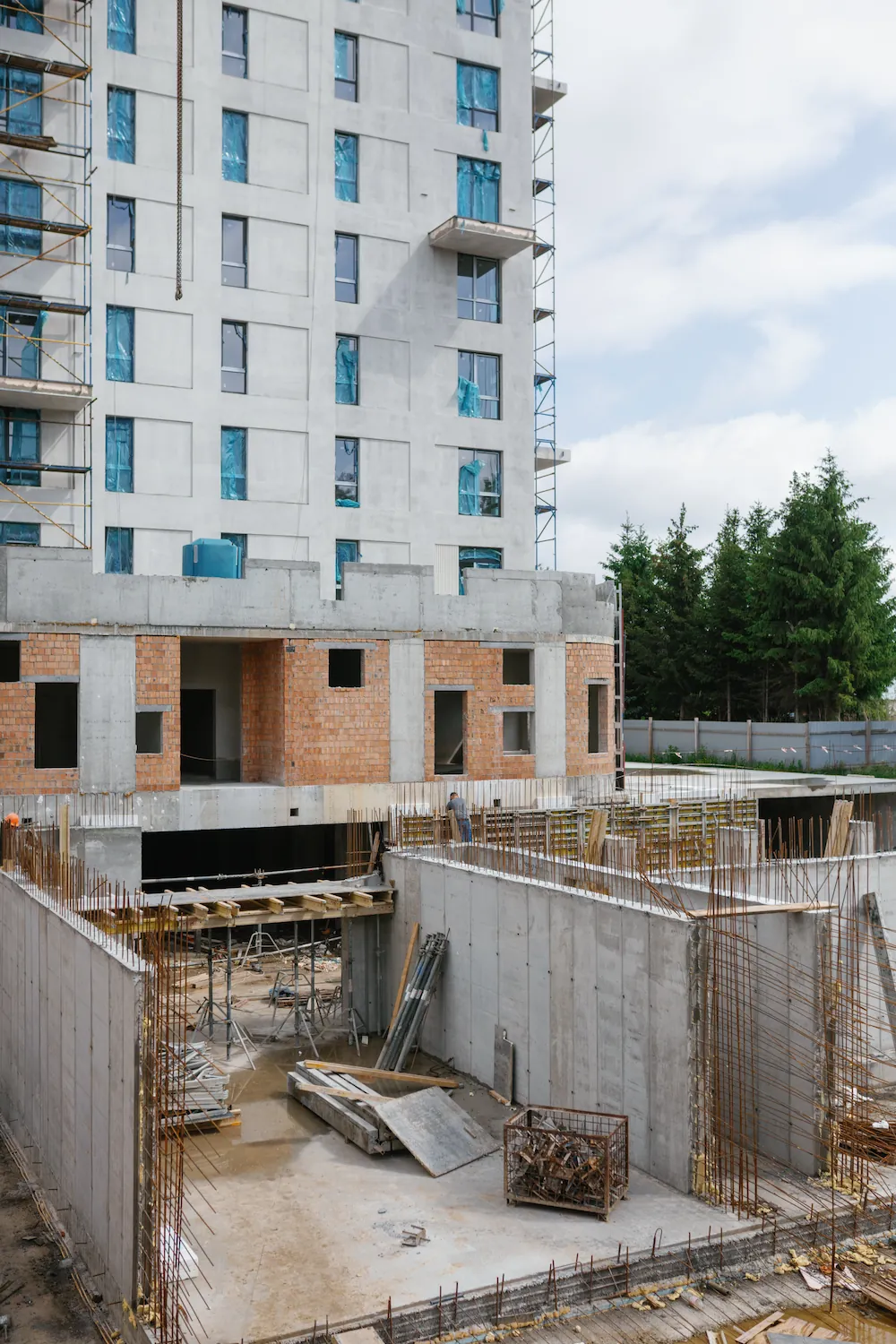

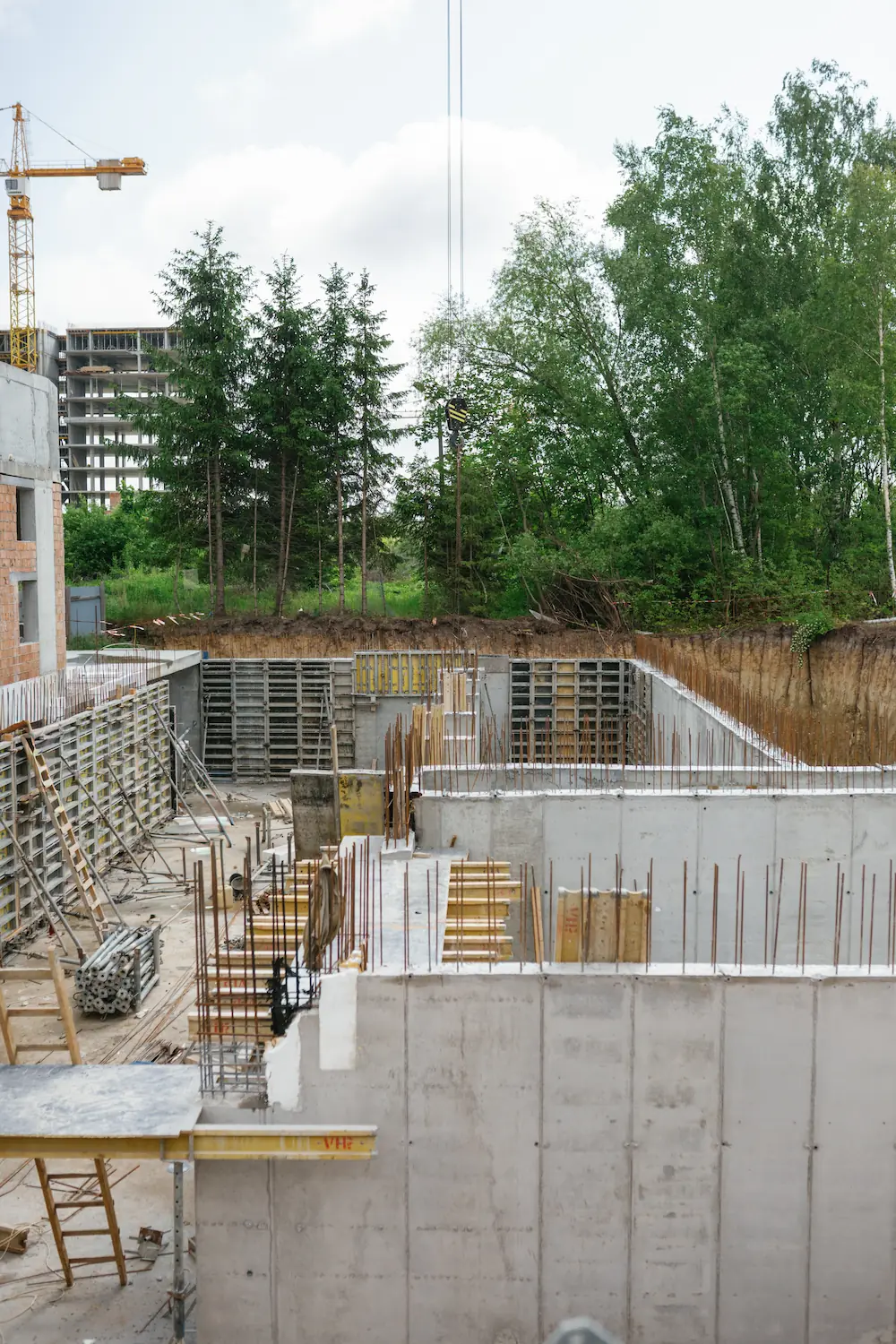

– Триває бетонування фундаменту та вертикальних конструкцій паркінгу
Секція 3.1

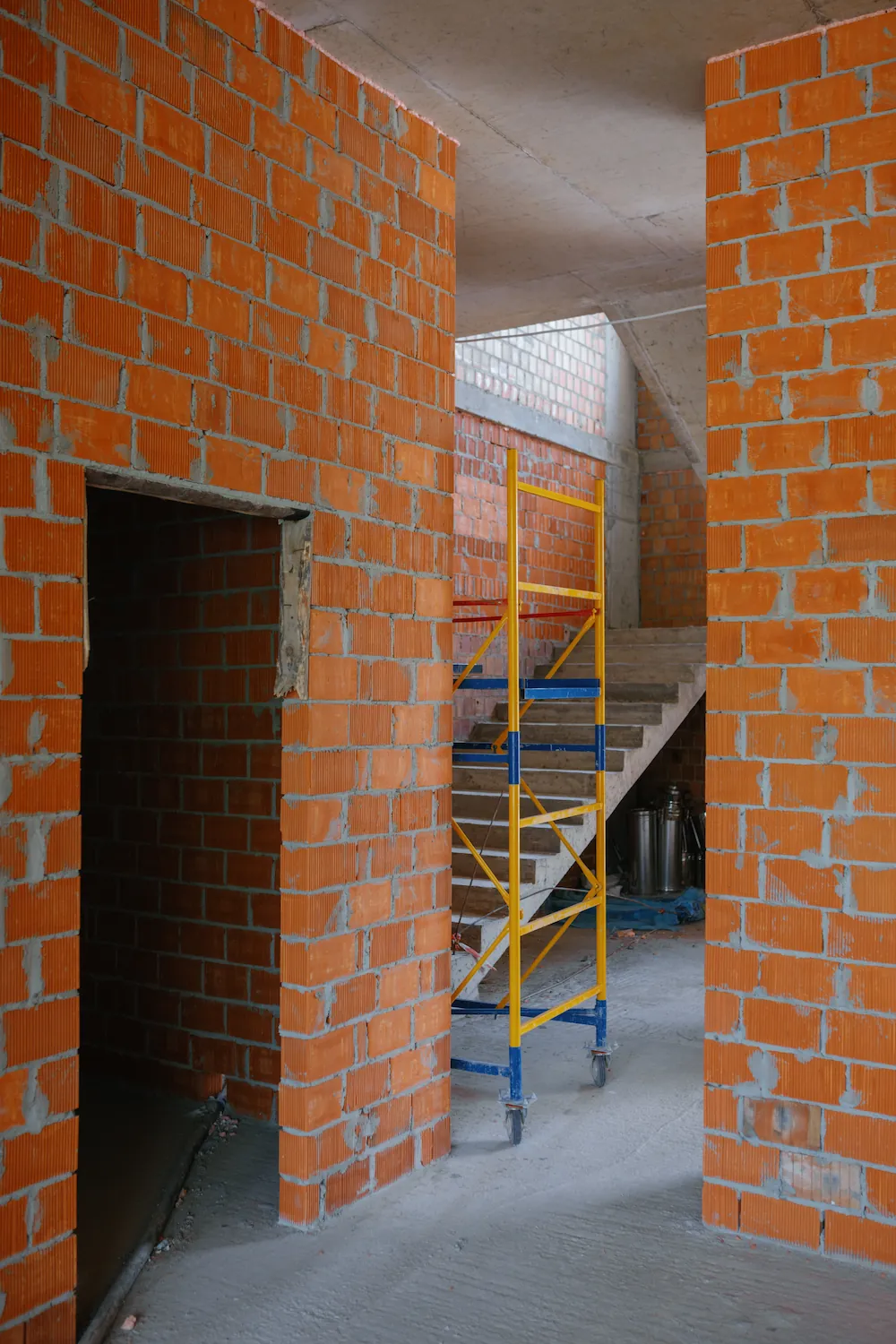

– Завершено влаштування сходів
– Завершено монтаж вентиляційних блоків

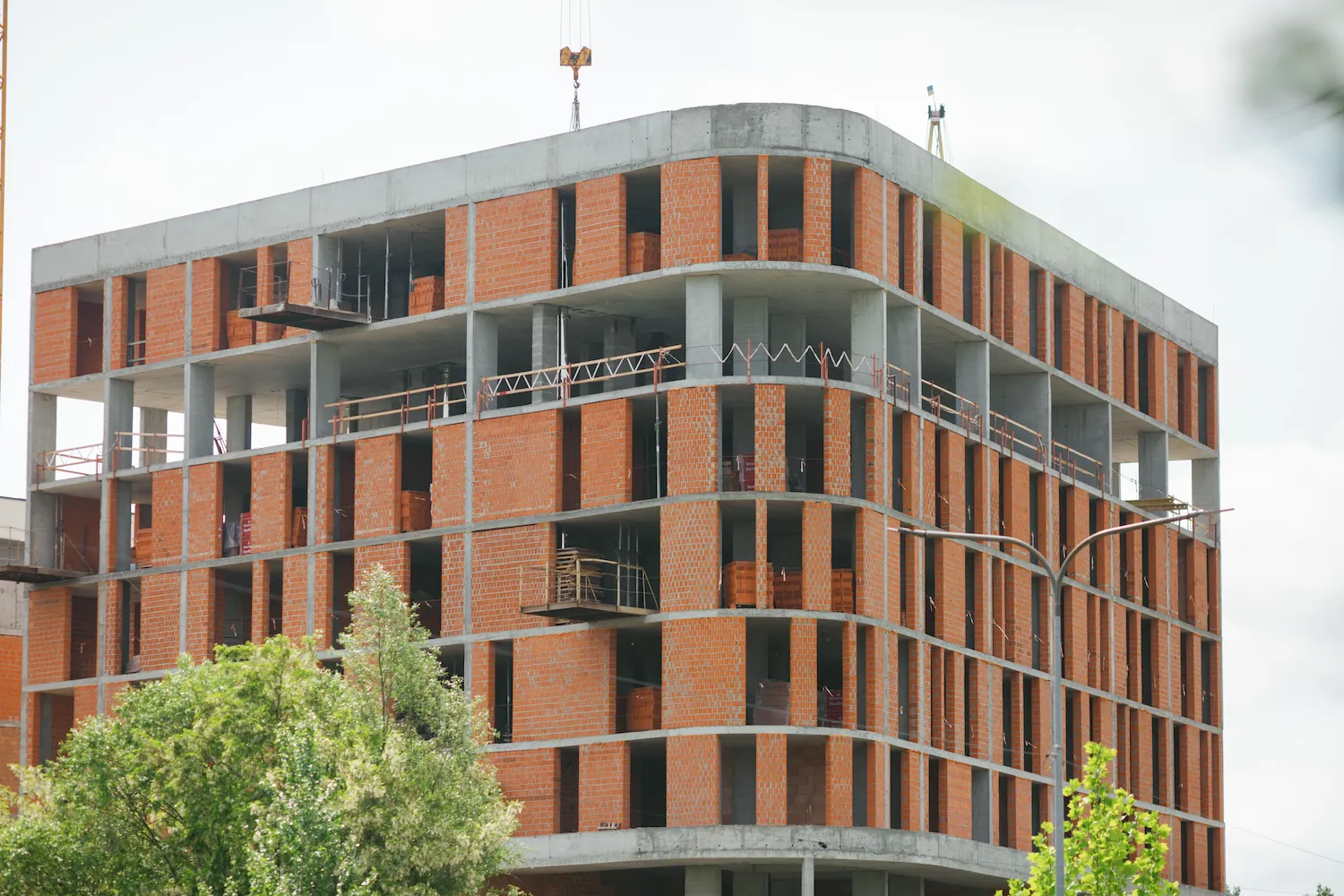

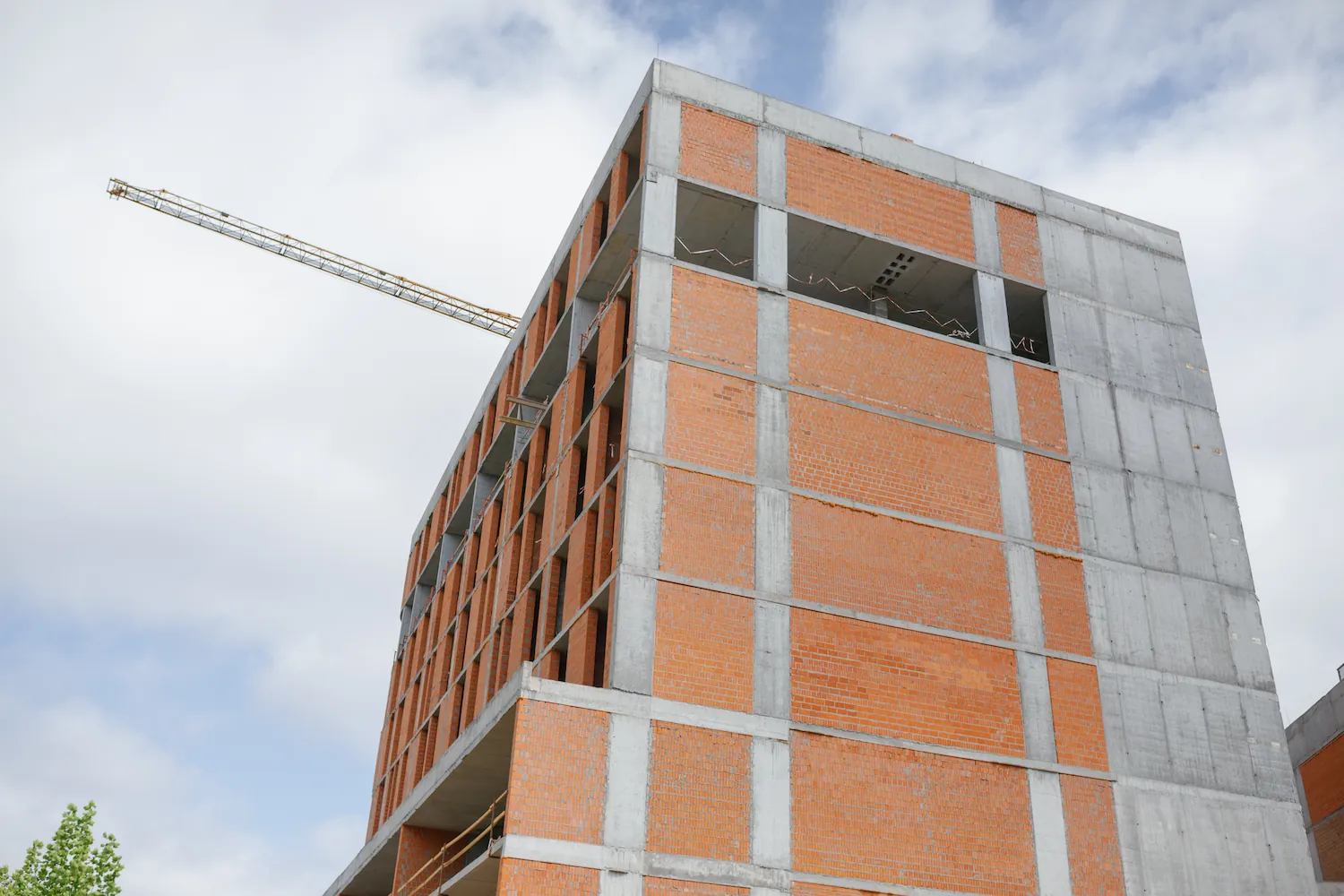

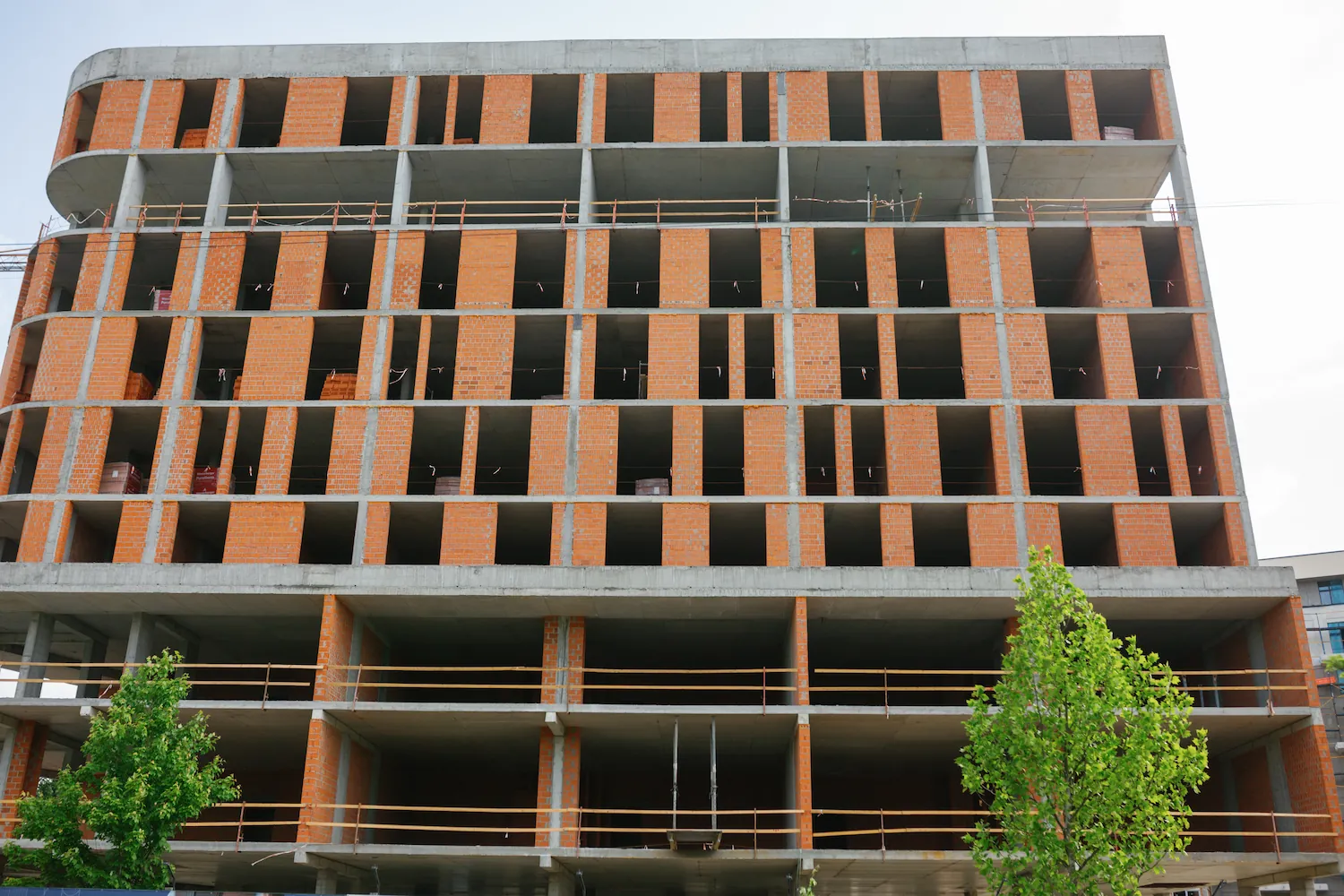

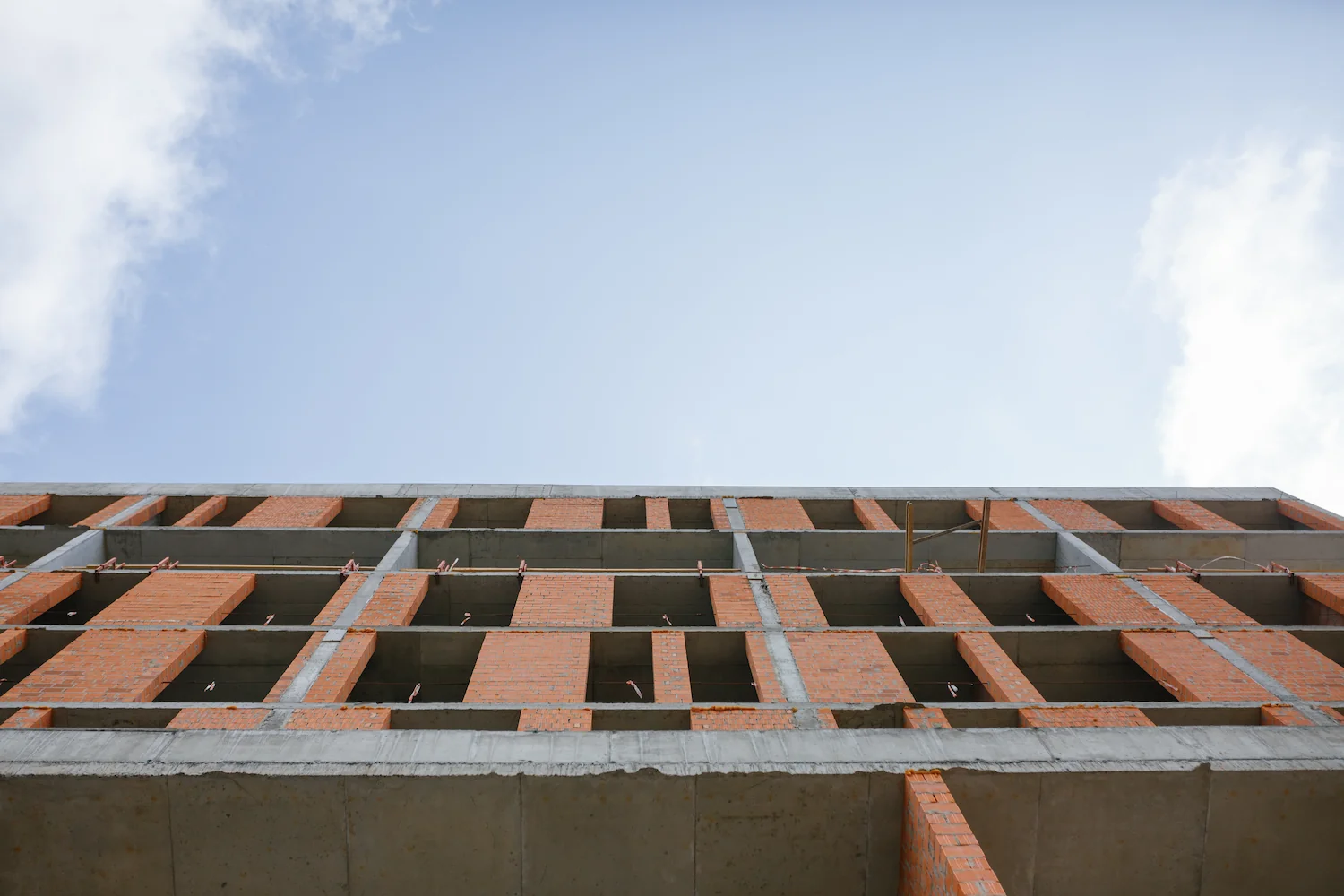

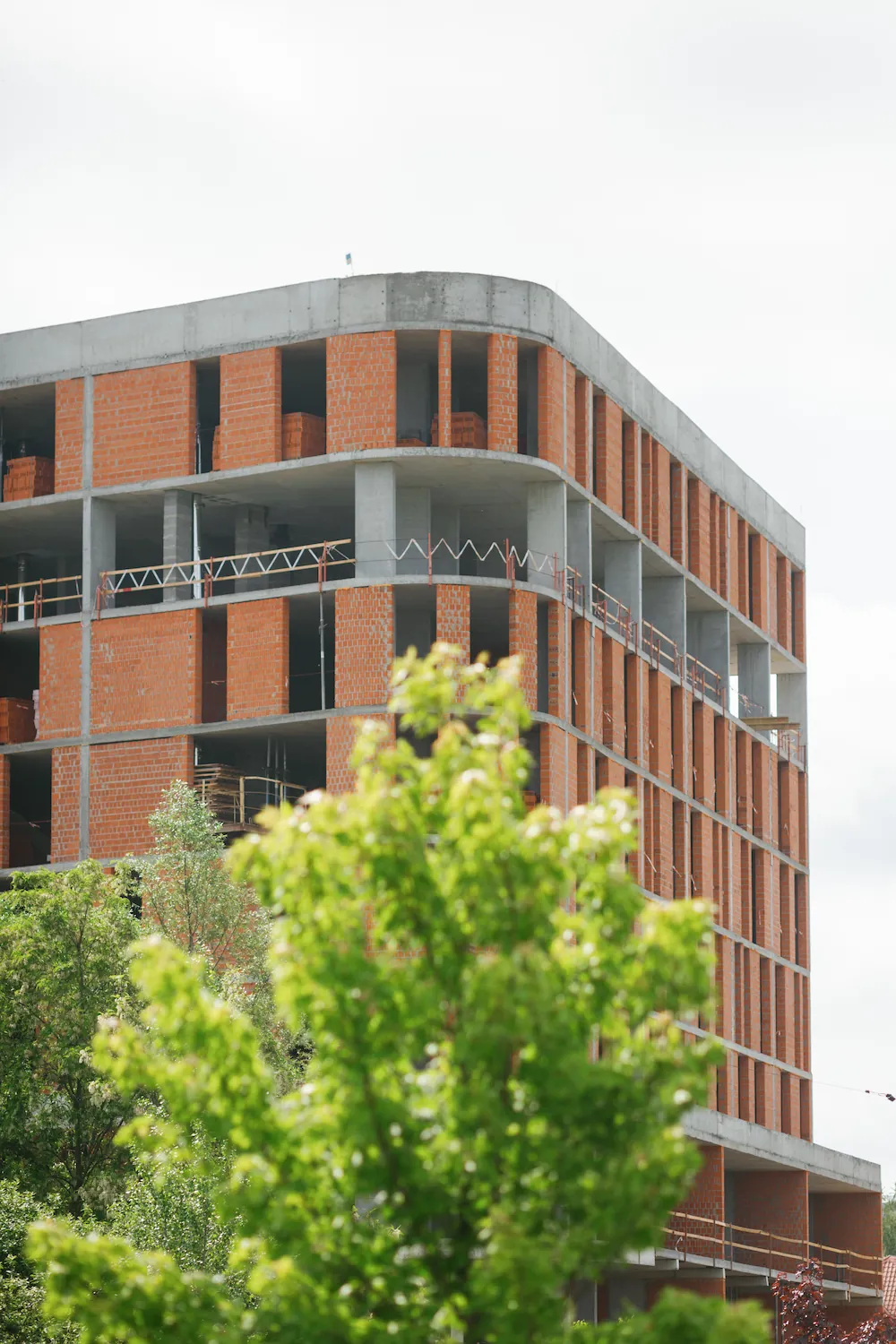

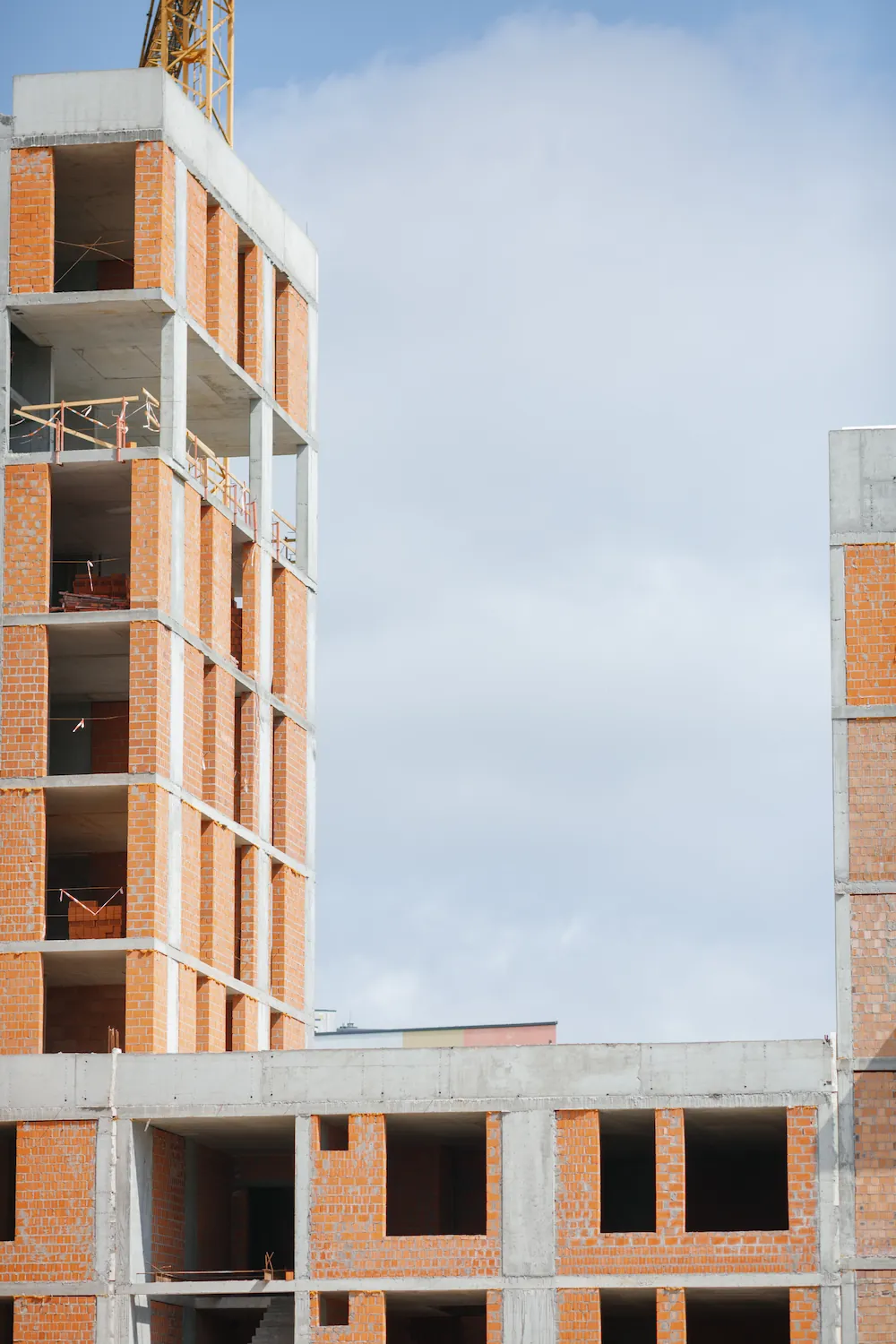

– Виконується цегляна кладка 6, 7, 9 поверхів та коминів на покрівлі
– Завершено монтаж систем димовидалення в квартирах
– Виконується гідроізоляція стін паркінгу
– Камера водомірного вузла — на завершальному етапі
